Bauträger-Zahlungsplan in Georgien: Raten, Sicherheiten und Risiken

Ein Bauträger-Zahlungsplan in Georgien legt fest, wann, in welcher Höhe und unter welchen Voraussetzungen der Käufer den Kaufpreis für eine noch nicht fertiggestellte Immobilie bezahlt. Anders als in Deutschland existiert in Georgien kein allgemein verbindlicher, gesetzlich festgelegter Ratenkatalog nach dem Muster der deutschen Makler- und Bauträgerverordnung. Deshalb entscheidet vor allem die Qualität des Kaufvertrags darüber, ob der Zahlungsplan ausgewogen oder einseitig zugunsten des Bauträgers gestaltet ist.

Ein sicherer Zahlungsplan sollte Zahlungen nicht lediglich an Kalendertage, sondern an klar definierte, überprüfbare Bau- und Rechtsfortschritte knüpfen. Dazu gehören insbesondere die Prüfung des Grundstückseigentums, die Registrierung oder Vorregistrierung der Käuferposition, eine gültige Baugenehmigung, dokumentierte Bauabschnitte, die behördliche Inbetriebnahme des Gebäudes, die Registrierbarkeit der Wohnung und eine zurückbehaltene Schlussrate bis zur ordnungsgemäßen Übergabe.

Das Wichtigste zum Bauträger-Zahlungsplan auf einen Blick

  • In Georgien gibt es keinen einheitlichen gesetzlichen Standardzahlungsplan für Bauträgerimmobilien.
  • Anzahlungen und Ratenhöhen sind grundsätzlich Verhandlungssache.
  • Eine hohe Vorauszahlung ist keine Qualitätsgarantie und erhöht regelmäßig das Käuferrisiko.
  • Zahlungen sollten an objektiv feststellbare Baufortschritte gekoppelt werden.
  • Die Käuferposition sollte möglichst früh im georgischen Public Registry abgesichert werden.
  • Vorregistrierung schützt die rechtliche Position, garantiert aber weder Fertigstellung noch Bauträgersolvenz.
  • Grundpfandrechte, Hypotheken und Verfügungsbeschränkungen müssen vor Vertragsabschluss geprüft werden.
  • Die letzte Kaufpreisrate sollte möglichst erst bei Inbetriebnahme, Registrierbarkeit und Übergabe fällig werden.
  • Begriffe wie „0-%-Ratenzahlung“ betreffen nur die Finanzierungskosten, nicht das Bau-, Währungs- oder Insolvenzrisiko.
  • Die genaue Bauausführung muss als verbindliche Anlage zum Vertrag festgehalten werden.

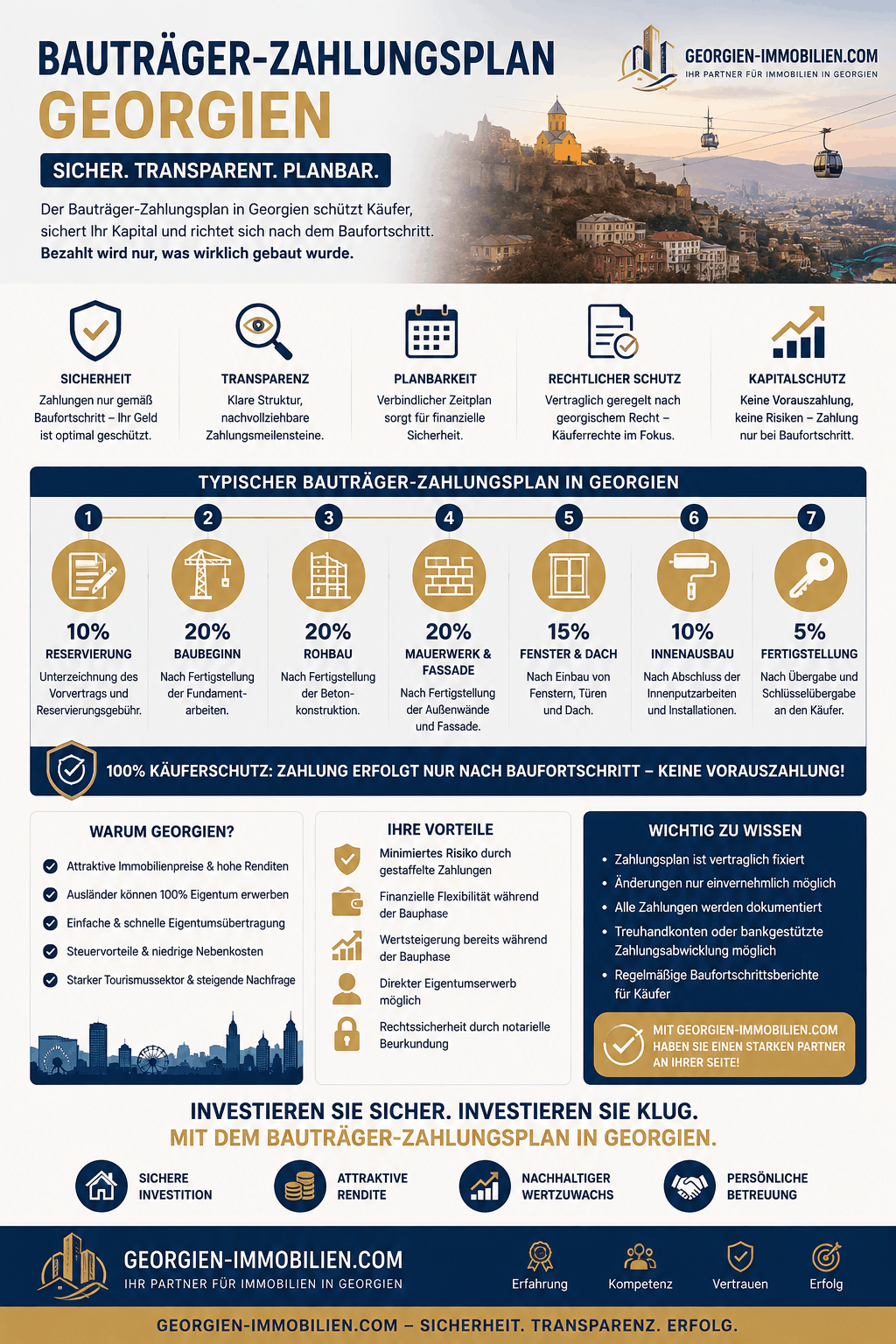

Bauträger-Zahlungsplan Georgien Infografik

Bauträger-Zahlungsplan Georgien Infografik

Was ist ein Bauträger-Zahlungsplan?

Ein Bauträger-Zahlungsplan ist ein Bestandteil des Kauf- oder Vorvertrags über eine Immobilie, die sich noch in der Planung oder im Bau befindet. Er teilt den Kaufpreis in mehrere Teilzahlungen auf und bestimmt die Voraussetzungen, unter denen diese Zahlungen fällig werden.

Ein vollständiger Zahlungsplan beantwortet mindestens folgende Fragen:

  1. Wie hoch ist der Gesamtkaufpreis?
  2. In welcher Währung wird der Preis vereinbart?
  3. Wie hoch sind Reservierungsgebühr und Anzahlung?
  4. Welche Raten werden während der Bauzeit verlangt?
  5. Sind die Raten kalendermäßig oder baufortschrittsabhängig?
  6. Wer bestätigt den jeweiligen Baufortschritt?
  7. Welche Unterlagen muss der Bauträger vorlegen?
  8. Was geschieht bei Bauverzögerung?
  9. Wann wird die Schlussrate fällig?
  10. Wann erfolgt die Eigentumsregistrierung?
  11. Was passiert bei erheblichen Mängeln?
  12. Unter welchen Bedingungen kann der Käufer zurücktreten?

Der Zahlungsplan ist damit weit mehr als eine Tabelle mit Terminen. Er verteilt das wirtschaftliche Risiko zwischen Käufer und Bauträger.

Warum ist der Zahlungsplan bei Off-Plan-Immobilien besonders wichtig?

Bei einer bereits fertiggestellten und registrierten Wohnung können Zustand, Eigentumsverhältnisse und Nutzbarkeit vergleichsweise konkret geprüft werden. Bei einer Off-Plan-Immobilie kauft der Erwerber dagegen ein zukünftiges Ergebnis.

Zum Zeitpunkt der ersten Zahlung können beispielsweise noch fehlen:

  • das fertige Gebäude,
  • die konkrete Wohnung als eigenständig registrierte Immobilieneinheit,
  • die vollständige technische Ausstattung,
  • die Fertigstellung der Gemeinschaftsflächen,
  • der Anschluss an die Versorgungssysteme,
  • die behördliche Inbetriebnahme,
  • die endgültige Flächenvermessung,
  • die Eigentumsregistrierung auf den Käufer.

Je früher der Käufer einen großen Teil des Kaufpreises bezahlt, desto stärker finanziert er faktisch das Projekt des Bauträgers. Ohne ausreichende Sicherheiten entsteht ein Ungleichgewicht: Der Käufer hat bereits gezahlt, der Bauträger muss seine Gegenleistung jedoch erst Monate oder Jahre später erbringen.

Gibt es in Georgien einen gesetzlich vorgeschriebenen Bauträger-Zahlungsplan?

Für den privaten Erwerb einer noch zu errichtenden Wohnung besteht in Georgien kein allgemein geltender prozentualer Zahlungsplan, der jedem Bauträger zwingend bestimmte Raten nach bestimmten Bauabschnitten vorschreibt.

Die Vertragsparteien können den Inhalt des Vertrags grundsätzlich frei vereinbaren, soweit keine zwingenden gesetzlichen Regeln entgegenstehen. In der Praxis führt dies zu sehr unterschiedlichen Zahlungsmodellen.

Ein Bauträger kann beispielsweise anbieten:

  • vollständige Vorauszahlung gegen Preisnachlass,
  • 10 oder 20 Prozent Anzahlung und monatliche Raten,
  • gleichbleibende Zahlungen während der Bauzeit,
  • Baufortschrittsraten,
  • eine hohe Schlusszahlung bei Fertigstellung,
  • interne zinsfreie Ratenzahlung,
  • bankfinanzierte Zahlung,
  • Kombinationen aus Anzahlung, Monatsraten und Schlussrate.

Die Bezeichnung eines Modells sagt jedoch noch nichts über seine Sicherheit aus. Entscheidend ist, wann die Zahlungen fällig werden und welche rechtlichen oder tatsächlichen Gegenleistungen der Käufer zu diesem Zeitpunkt erhält.

Unterschied zwischen Georgien und dem deutschen MaBV-Modell

Deutsche Käufer gehen häufig davon aus, dass Zahlungen an einen Bauträger automatisch nur entsprechend dem Baufortschritt verlangt werden dürfen. Diese Erwartung beruht auf den besonderen deutschen Regelungen für Bauträgerverträge.

Diese deutschen Schutzmechanismen dürfen nicht ungeprüft auf Georgien übertragen werden.

Deutschland Georgien
Gesetzlich stark regulierter Bauträgerzahlungsablauf Zahlungsablauf überwiegend vertraglich gestaltet
Bestimmte Voraussetzungen vor Entgegennahme von Kaufpreisraten Voraussetzungen müssen im Vertrag konkret vereinbart werden
Gesetzlich definierte Teilbeträge nach Baufortschritt Keine allgemein verbindlichen Prozentsätze
Eingespieltes notarielles Abwicklungssystem Registrierung über das georgische Public Registry
Typisierte deutsche Bauträgervertragsstruktur Sehr unterschiedliche Vertragsmodelle der Entwickler
Käufer erwartet standardisierte Sicherung Käufer muss Sicherheiten aktiv prüfen und verhandeln

Ein in Georgien angebotener Zahlungsplan kann wirtschaftlich vernünftig sein. Er ist aber nicht allein deshalb sicher, weil er vom Bauträger als „Standardvertrag“ bezeichnet wird.

Welche Zahlungsmodelle sind in Georgien üblich?

Vollständige Vorauszahlung

Der Käufer bezahlt den gesamten Kaufpreis oder nahezu den gesamten Kaufpreis bei Vertragsabschluss. Als Gegenleistung wird häufig ein Preisnachlass angeboten.

Vorteile:

  • möglicherweise niedrigerer Kaufpreis,
  • keine späteren Monatsraten,
  • kein Währungsrisiko für zukünftige Zahlungen,
  • einfache Zahlungsabwicklung.

Risiken:

  • maximales Fertigstellungsrisiko,
  • keine nennenswerte finanzielle Zurückbehaltung,
  • geringerer Druck auf den Bauträger bei Verzögerungen oder Mängeln,
  • erhöhtes Risiko bei wirtschaftlichen Problemen des Projektentwicklers,
  • Preisnachlass kann das zusätzliche Risiko möglicherweise nicht ausgleichen.

Eine vollständige Vorauszahlung sollte nur nach besonders gründlicher Projekt-, Register-, Vertrags- und Bonitätsprüfung erwogen werden.

Anzahlung mit monatlichen Raten

Der Käufer leistet zunächst eine Anzahlung und zahlt den restlichen Kaufpreis über die vereinbarte Bauzeit in monatlichen Raten.

Beispiel:

  • 20 Prozent bei Vertragsabschluss,
  • 30 gleichbleibende Monatsraten,
  • vollständige Zahlung bis zum geplanten Fertigstellungstermin.

Das Modell ist übersichtlich, kann aber problematisch sein, wenn die monatlichen Raten unabhängig vom tatsächlichen Baufortschritt fällig werden. Verzögert sich der Bau, kann der Käufer bereits fast vollständig gezahlt haben, obwohl das Gebäude noch nicht fertiggestellt ist.

Baufortschrittsabhängiger Zahlungsplan

Die Kaufpreisraten werden an bestimmte Bauabschnitte gekoppelt, etwa:

  • Fertigstellung der Gründung,
  • Fertigstellung des Rohbaus,
  • Schließung der Gebäudehülle,
  • Abschluss der technischen Installationen,
  • Fertigstellung des vertraglich vereinbarten Ausbauzustands,
  • Inbetriebnahme und Übergabe.

Dieses Modell verteilt das Risiko grundsätzlich ausgewogener. Es funktioniert jedoch nur, wenn die Meilensteine objektiv definiert und überprüfbar sind.

Die Formulierung „nach wesentlichem Baufortschritt“ reicht nicht aus. Ebenso wenig sollte allein die schriftliche Erklärung des Bauträgers über die Fertigstellung eines Bauabschnitts genügen.

Niedrige Anzahlung mit hoher Schlussrate

Bei diesem Modell bezahlt der Käufer während der Bauphase nur einen begrenzten Teil des Kaufpreises. Der größte Betrag wird bei Fertigstellung, Inbetriebnahme oder Eigentumsübertragung fällig.

Vorteil: Der Bauträger trägt einen größeren Teil des Fertigstellungs- und Finanzierungsrisikos.

Nachteil: Der Käufer muss die Finanzierung der hohen Schlussrate rechtzeitig sicherstellen. Steht das Geld bei Fälligkeit nicht zur Verfügung, kann er selbst in Zahlungsverzug geraten.

Interne Ratenzahlung des Bauträgers

Viele georgische Entwickler werben mit interner Finanzierung oder „0-%-Ratenzahlung“. Dabei zahlt der Käufer direkt an den Bauträger und benötigt zunächst keine Bankfinanzierung.

„0 Prozent“ bedeutet allerdings nur, dass keine gesondert ausgewiesenen Zinsen verlangt werden. Es bedeutet nicht automatisch:

  • dass der Kaufpreis dem Barzahlungspreis entspricht,
  • dass keine Bearbeitungs- oder Vertragskosten entstehen,
  • dass kein Währungsrisiko besteht,
  • dass das Projekt abgesichert ist,
  • dass eine verspätete Rate folgenlos bleibt,
  • dass der Bauträger eine Bankgarantie stellt.

Barzahlungspreis, Ratenzahlungspreis und sämtliche Nebenkosten sollten daher ausdrücklich verglichen werden.

Bankfinanzierter Zahlungsplan

Eine georgische oder ausländische Bank finanziert einen Teil des Kaufpreises. Die Bank kann den Betrag vollständig oder entsprechend dem Baufortschritt auszahlen.

Eine finanzierende Bank ersetzt keine eigene rechtliche Prüfung. Sie kann allerdings zusätzliche Projektunterlagen verlangen und dadurch eine weitere Prüfungsebene schaffen.

Wichtig ist, zwischen zwei Situationen zu unterscheiden:

  1. Die Bank finanziert den Käufer.
  2. Die Bank finanziert das gesamte Bauprojekt und hält eine Hypothek am Grundstück.

Im zweiten Fall muss geklärt werden, unter welchen Voraussetzungen die einzelne Wohnung aus der Projektfinanzierung beziehungsweise aus der Hypothekenhaftung entlassen wird.

Was ist ein sicherer Bauträger-Zahlungsplan?

Ein absolut risikofreier Zahlungsplan existiert bei einer noch nicht fertiggestellten Immobilie nicht. Ein guter Zahlungsplan reduziert jedoch vermeidbare Risiken und schafft nachvollziehbare Voraussetzungen für jede einzelne Zahlung.

Ein käuferorientierter Zahlungsplan basiert auf fünf Grundprinzipien.

1. Keine wesentliche Zahlung ohne rechtliche Vorprüfung

Vor einer größeren Anzahlung sollten mindestens geprüft sein:

  • Identität und Registerdaten des Bauträgers,
  • Vertretungsberechtigung des Unterzeichners,
  • Eigentümer des Baugrundstücks,
  • Katastercode des Grundstücks,
  • bestehende Hypotheken und Belastungen,
  • Verfügungsbeschränkungen und Rechtsstreitigkeiten,
  • Baugenehmigung und genehmigte Projektplanung,
  • eindeutige Zuordnung der gekauften Wohnung,
  • Möglichkeit der Registrierung oder Vorregistrierung der Käuferposition.

2. Jede Rate benötigt einen klaren Auslöser

Ein guter Zahlungsplan enthält nicht nur ein Datum, sondern eine eindeutig bestimmte Fälligkeitsvoraussetzung.

Ungünstig:

15 Prozent am 1. März 2027.

Besser:

15 Prozent innerhalb von zehn Bankarbeitstagen, nachdem die tragende Rohbaukonstruktion sämtlicher oberirdischer Geschosse entsprechend der genehmigten Planung fertiggestellt und dies durch das vereinbarte technische Prüfprotokoll nachgewiesen wurde.

3. Baufortschritt muss überprüfbar sein

Als Nachweise kommen je nach Projekt insbesondere infrage:

  • Protokolle über erreichte Bauphasen,
  • Bestätigung des technischen Bauaufsichts- oder Prüfunternehmens,
  • Bericht eines unabhängigen Bauingenieurs,
  • behördliche Dokumente,
  • aktuelle Baustellenbesichtigung,
  • aktuelle Bild- und Videodokumentation,
  • Abgleich mit genehmigten Plänen,
  • aktueller Registerauszug.

Fotos des Bauträgers können eine sinnvolle Ergänzung sein, ersetzen aber keine objektive Prüfung.

4. Die letzte Rate bleibt bis zum wesentlichen Leistungserfolg offen

Der Käufer sollte nach Möglichkeit nicht bereits vollständig bezahlt haben, solange noch wesentliche Leistungen ausstehen.

Die Schlussrate kann an mehrere Voraussetzungen geknüpft werden:

  • Fertigstellung der Wohnung,
  • Fertigstellung wesentlicher Gemeinschaftsbereiche,
  • funktionsfähige Versorgung,
  • behördliche Inbetriebnahme des Gebäudes,
  • Registrierbarkeit der Wohnung,
  • Eigentumsübertragung,
  • Übergabe der Schlüssel,
  • Erstellung eines Übergabeprotokolls,
  • Beseitigung wesentlicher Mängel.

5. Verzögerungsfolgen müssen für beide Seiten geregelt sein

Ein fairer Vertrag sanktioniert nicht nur verspätete Käuferzahlungen. Er enthält auch konkrete Folgen für Verzögerungen des Bauträgers.

Dazu gehören:

  • verbindlicher Fertigstellungstermin,
  • angemessene Nachfrist,
  • Vertragsstrafe oder Verzugsentschädigung,
  • spätester endgültiger Fertigstellungstermin,
  • Kündigungs- oder Rücktrittsrecht,
  • Rückzahlungsfrist,
  • Regelung über Zinsen und Kosten,
  • Ausschluss unbegrenzter einseitiger Fristverlängerungen.

Beispiel für einen käuferorientierten Zahlungsplan

Das folgende Modell ist kein gesetzlich vorgeschriebener Zahlungsplan. Es zeigt ein mögliches Verhandlungsziel für ein gewöhnliches Neubauprojekt.

Das 20-60-15-5-Modell

Zahlungsstufe Anteil Mögliche Voraussetzungen
Gesicherter Vertragsabschluss 20 % Due Diligence abgeschlossen, Kaufvertrag unterzeichnet, Grundstück und Genehmigung geprüft, Käuferposition registriert oder vorregistriert
Gründung und Untergeschoss 15 % Vertraglich definierter Bauabschnitt nachweislich fertiggestellt
Tragende Rohbaukonstruktion 15 % Rohbau entsprechend genehmigter Planung fertiggestellt
Geschlossene Gebäudehülle 15 % Dach, Abdichtung, Fenster und wesentliche Fassadenarbeiten abgeschlossen
Technik und vereinbarter Ausbauzustand 15 % Leitungen, Anschlüsse und vertraglich definierter Frame-Zustand hergestellt
Inbetriebnahme und Registrierbarkeit 15 % Erforderliche behördliche Schritte abgeschlossen, Wohnung rechtlich registrierbar
Übergabe und Schlussabwicklung 5 % Übergabeprotokoll, Eigentumsregistrierung oder gesicherte gleichzeitige Abwicklung, Mängelregelung

Bei einem Kaufpreis von 100.000 US-Dollar ergäben sich folgende Zahlungen:

  • 20.000 US-Dollar nach gesichertem Vertragsabschluss,
  • vier Baufortschrittsraten zu je 15.000 US-Dollar,
  • 15.000 US-Dollar nach Inbetriebnahme und bestätigter Registrierbarkeit,
  • 5.000 US-Dollar bei der Schlussabwicklung.

Die erste Rate umfasst sämtliche zuvor gezahlten Reservierungsgebühren. Sie sollte nicht zusätzlich zu einer bereits geleisteten Reservierungszahlung verlangt werden, sofern der Vertrag nichts wirtschaftlich anderes beabsichtigt.

Was tun, wenn der Bauträger keine Schlussrate akzeptiert?

Nicht jeder Bauträger wird einer Zurückbehaltung von fünf oder zehn Prozent zustimmen. Mögliche Alternativen sind:

  • Zahlung über ein Treuhand- oder Escrow-Modell,
  • Bankgarantie für die Restleistung,
  • gleichzeitige Kaufpreiszahlung und Eigentumsregistrierung,
  • verbindliche Freigabeerklärung einer finanzierenden Bank,
  • unabhängige Baufortschrittsbestätigung,
  • vertraglich gesicherter Mängeleinbehalt,
  • abgesicherte Rückzahlungsgarantie,
  • geringere Vorauszahlung und höhere Rate nach Inbetriebnahme.

Entscheidend ist nicht die Bezeichnung der Sicherheit, sondern ihre rechtliche Durchsetzbarkeit.

Welche Bauabschnitte eignen sich als Zahlungsmeilensteine?

Grundstück, Genehmigung und Baubeginn

Der bloße Beginn von Erdarbeiten ist für eine hohe Kaufpreisrate regelmäßig zu unbestimmt. Vor einer entsprechenden Zahlung sollte geklärt sein:

  • Liegt eine erforderliche Baugenehmigung vor?
  • Ist die Genehmigung noch gültig?
  • Entspricht das beworbene Gebäude der genehmigten Planung?
  • Ist der Bauträger Grundstückseigentümer oder anderweitig zur Bebauung berechtigt?
  • Bestehen Projektfinanzierungen oder Hypotheken?
  • Kann die Käuferposition registriert werden?

Gründung

Die „Fertigstellung der Gründung“ sollte technisch definiert werden. Je nach Bauwerk können dazu Fundamente, Bodenplatte, Untergeschosse, Abdichtungen und tragende Bauteile gehören.

Rohbau

Der Begriff Rohbau kann unterschiedlich verstanden werden. Der Vertrag sollte deshalb bestimmen, ob damit nur die tragende Konstruktion oder zusätzlich folgende Arbeiten gemeint sind:

  • alle Geschossdecken,
  • Treppenhäuser,
  • Dachkonstruktion,
  • Außenwände,
  • Aufzugsschächte,
  • Balkone,
  • technische Schächte.

Geschlossene Gebäudehülle

Eine geschlossene Gebäudehülle kann umfassen:

  • fertiges Dach,
  • Außenabdichtung,
  • eingebaute Fenster und Außentüren,
  • geschlossene Fassade,
  • Schutz vor eindringendem Niederschlagswasser.

Die bloße Fertigstellung der Tragstruktur bedeutet nicht, dass das Gebäude bereits wetterfest ist.

Technische Gebäudeausrüstung

Hierzu können gehören:

  • Stromleitungen und Hauptanschlüsse,
  • Wasser- und Abwasserleitungen,
  • Heizungs- oder Klimasysteme,
  • Gasanschluss, sofern vorgesehen,
  • Aufzüge,
  • Brandschutztechnik,
  • Internet- und Kommunikationsanschlüsse,
  • Zähler und Übergabepunkte.

Der Vertrag muss festlegen, welche Leitungen nur bis zur Wohnungstür und welche innerhalb der Wohnung verlegt werden.

Vertraglicher Ausbauzustand

In Georgien werden Immobilien häufig in Zuständen wie Black Frame, White Frame oder Green Frame angeboten. Diese Begriffe sind nicht bei jedem Bauträger inhaltlich identisch.

Die bloße Bezeichnung „White Frame“ genügt deshalb nicht. Eine technische Anlage sollte unter anderem festlegen:

  • Wandaufbau und Putz,
  • Bodenaufbau und Estrich,
  • Fensterqualität,
  • Eingangstür,
  • Elektroinstallation,
  • Anzahl und Lage der Steckdosen,
  • Sanitäranschlüsse,
  • Heizungs- und Klimavorbereitung,
  • Decken- und Wandoberflächen,
  • Abdichtung in Nassräumen,
  • Balkon- und Terrassenausführung.

Zahlungen sollten an die tatsächliche Erfüllung dieser Leistungsbeschreibung gekoppelt werden.

Inbetriebnahme des Gebäudes

Die baurechtliche Inbetriebnahme beziehungsweise Zulassung zur Nutzung ist nicht mit dem bloßen Abschluss der Bauarbeiten gleichzusetzen. Welche behördlichen Schritte erforderlich sind, hängt unter anderem von Gebäudeklasse, Genehmigung und Projektart ab.

Der Zahlungsplan sollte eindeutig festlegen, welches konkrete Dokument oder welcher behördliche Status für die betreffende Rate erforderlich ist.

Übergabe und Eigentumsregistrierung

Schlüsselübergabe, Besitzübergang, Inbetriebnahme und Eigentumsregistrierung sind unterschiedliche Vorgänge.

Ein Käufer kann bereits Schlüssel erhalten, ohne im Public Registry als Eigentümer eingetragen zu sein. Umgekehrt kann eine rechtliche Registrierung erfolgen, obwohl noch kleinere Restarbeiten bestehen.

Der Vertrag sollte daher getrennt regeln:

  • tatsächliche Übergabe,
  • Übergabeprotokoll,
  • Gefahr- und Lastenübergang,
  • Beginn von Nebenkosten,
  • Eigentumsregistrierung,
  • Mängelbeseitigung,
  • Übergabe technischer Unterlagen,
  • Zugang zu Gemeinschaftsflächen.

Welche Bedeutung hat das georgische Public Registry?

Das georgische Public Registry ist für die rechtliche Absicherung des Immobilienkaufs von zentraler Bedeutung. Rechte an Immobilien werden nicht allein dadurch erworben, dass ein Kaufvertrag unterschrieben oder der Kaufpreis bezahlt wurde.

Für den Erwerb von Eigentum an einer Immobilie sind grundsätzlich eine schriftliche Vereinbarung und die Registrierung des Eigentumsrechts erforderlich.

Aus dem Register können unter anderem hervorgehen:

  • Eigentumsrechte,
  • registrierte Verpflichtungen,
  • Hypotheken,
  • Pfandrechte,
  • öffentlich-rechtliche Beschränkungen,
  • Veräußerungsverbote,
  • steuerliche Belastungen,
  • weitere registrierte Rechte Dritter.

Vor Vertragsabschluss und vor bedeutenden weiteren Zahlungen sollte jeweils ein aktueller Registerauszug geprüft werden. Ein mehrere Monate alter Auszug reicht bei einem laufenden Bauprojekt nicht aus.

Was bedeutet Vorregistrierung der Käuferposition?

Bei einer noch nicht fertiggestellten oder noch nicht als selbstständige Einheit registrierten Wohnung kann unter bestimmten Voraussetzungen eine zukünftige Käuferposition im Public Registry abgesichert werden.

Eine solche Vorregistrierung kann verhindern oder erschweren, dass eine widersprechende Rechtsposition später unbemerkt Vorrang erhält. Die Priorität registrierter Rechte kann insbesondere vom Zeitpunkt der Einreichung beim Register abhängen.

Eine Vorregistrierung ist daher wesentlich stärker als:

  • eine Reservierungsbestätigung,
  • ein Zahlungsbeleg,
  • eine interne Käuferliste des Bauträgers,
  • eine E-Mail über die Wohnungszuordnung,
  • ein nicht registrierter privater Vertrag.

Was die Vorregistrierung nicht garantiert

Die Vorregistrierung garantiert nicht automatisch:

  • die wirtschaftliche Stabilität des Bauträgers,
  • die Finanzierung des gesamten Projekts,
  • die rechtzeitige Fertigstellung,
  • die Bauqualität,
  • die behördliche Inbetriebnahme,
  • die Mangelfreiheit,
  • die Löschung vorrangiger Hypotheken,
  • die tatsächliche Rückzahlung bei Vertragsbeendigung.

Sie ist ein wichtiger Baustein, aber keine vollständige Fertigstellungsversicherung.

Hypotheken und Projektfinanzierungen richtig prüfen

Viele größere Bauprojekte werden über Banken oder andere Kapitalgeber finanziert. Das Grundstück oder das gesamte Projekt kann deshalb mit einer Hypothek belastet sein.

Eine Hypothek ist nicht automatisch ein Ausschlussgrund. Sie erfordert jedoch klare Antworten auf folgende Fragen:

  1. Wer ist Hypothekengläubiger?
  2. Wann wurde die Hypothek registriert?
  3. Welche Rechte hat der Käufer im Rangverhältnis?
  4. Kennt die finanzierende Bank den Wohnungsverkauf?
  5. Unter welchen Bedingungen wird die einzelne Wohnung freigegeben?
  6. Gibt es eine schriftliche Freigabeverpflichtung?
  7. Wird ein Teil des Kaufpreises direkt an die Bank gezahlt?
  8. Ist die Käuferposition vor oder nach der Hypothek registriert?
  9. Was geschieht bei einem Kreditausfall des Bauträgers?

Mündliche Aussagen wie „Die Bank gibt jede Wohnung später automatisch frei“ genügen nicht. Die Freigabebedingungen sollten schriftlich dokumentiert und möglichst Bestandteil der Vertragsabwicklung sein.

Reservierungsgebühr, Anzahlung und Angeld unterscheiden

Nicht jede Zahlung vor oder bei Vertragsabschluss hat dieselbe rechtliche Wirkung.

Reservierungsgebühr

Eine Reservierungsgebühr soll die Wohnung für einen begrenzten Zeitraum blockieren. Der Vertrag sollte regeln:

  • Höhe der Gebühr,
  • Reservierungszeitraum,
  • Anrechnung auf den Kaufpreis,
  • Rückzahlung bei negativer rechtlicher Prüfung,
  • Rückzahlung bei fehlender Genehmigung,
  • Folgen einer Ablehnung durch eine Bank,
  • Folgen eines Rücktritts des Bauträgers,
  • Empfänger und Verwahrung der Zahlung.

Kaufpreisvorauszahlung

Eine Kaufpreisvorauszahlung ist ein vorzeitig gezahlter Teil des Kaufpreises. Bei wirksamem Vertragsabschluss wird sie auf den Gesamtpreis angerechnet.

Angeld oder Sicherungszahlung

Eine ausdrücklich als Angeld oder Sicherungsleistung vereinbarte Zahlung kann nach georgischem Zivilrecht besondere Folgen haben. Bei einer vom Käufer zu vertretenden Nichterfüllung kann der Betrag unter Umständen beim Verkäufer verbleiben. Ist die andere Seite für die Nichterfüllung verantwortlich, kann eine erhöhte Rückzahlungspflicht entstehen.

Deshalb sollte der Vertrag nicht nur den englischen Begriff „deposit“ verwenden, sondern den rechtlichen Charakter der Zahlung eindeutig bestimmen.

Welche Vertragsklauseln muss der Zahlungsplan enthalten?

Eindeutige Bezeichnung der Immobilie

Die Wohnung muss so genau beschrieben sein, dass sie eindeutig identifiziert werden kann:

  • Projektname,
  • Anschrift,
  • Katastercode des Grundstücks,
  • Gebäude oder Block,
  • Eingang,
  • Etage,
  • Wohnungsnummer,
  • geplante Fläche,
  • Grundriss,
  • Balkon oder Terrasse,
  • Stellplatz,
  • Abstellraum,
  • Miteigentumsanteile,
  • vertraglicher Ausbauzustand.

Gesamtkaufpreis

Der Vertrag sollte erkennen lassen:

  • Gesamtpreis,
  • Preis pro Quadratmeter,
  • enthaltene Steuern,
  • Registrierungskosten,
  • Bankgebühren,
  • Kosten für Stellplatz und Abstellraum,
  • Kosten der Möblierung,
  • Anschluss- und Zählerkosten,
  • Kosten der Verwaltung oder Hotelbetreibung,
  • sonstige verpflichtende Zahlungen.

Nebenkosten dürfen nicht erst kurz vor der Übergabe überraschend entstehen.

Exakte Fälligkeit

Für jede Rate sind festzuhalten:

  • Betrag oder Prozentsatz,
  • Fälligkeitsvoraussetzung,
  • Zahlungsfrist nach Eintritt der Voraussetzung,
  • erforderliche Nachweise,
  • Form der Zahlungsaufforderung,
  • Empfängerkonto,
  • zulässige Währung,
  • Wechselkursberechnung,
  • Folgen verspäteter Zahlung.

Nachweis des Baufortschritts

Der Bauträger sollte nicht allein und endgültig darüber entscheiden können, ob eine Bauphase erreicht wurde.

Besser ist eine Regelung, nach der der Baufortschritt nachgewiesen wird durch:

  • vereinbartes Baustufenprotokoll,
  • technischen Projektbericht,
  • unabhängige Bestätigung,
  • behördliches Dokument,
  • Besichtigungsrecht des Käufers,
  • nachvollziehbare Dokumentation.

Fertigstellungstermin und spätester Endtermin

Der Vertrag sollte mindestens zwei Termine unterscheiden:

  1. den geplanten Fertigstellungstermin,
  2. den endgültigen spätesten Fertigstellungstermin.

Ein bloß „voraussichtlicher“ Termin ohne Konsequenzen ist für den Käufer kaum durchsetzbar.

Der späteste Termin wird häufig als Long-Stop Date bezeichnet. Wird auch dieser Termin überschritten, sollte der Käufer ein eindeutiges Recht auf Vertragsbeendigung und Rückzahlung erhalten.

Rückzahlung bei Vertragsbeendigung

Die Vertragsbeendigung hilft wenig, wenn die Rückzahlung nicht geregelt ist. Der Vertrag sollte festlegen:

  • welche Beträge zurückgezahlt werden,
  • innerhalb welcher Frist die Erstattung erfolgt,
  • ob Zinsen oder Vertragsstrafen anfallen,
  • ob Verwaltungskosten abgezogen werden dürfen,
  • wie Währungsveränderungen behandelt werden,
  • auf welches Konto gezahlt wird,
  • welche Sicherheit für die Rückzahlung besteht.

Vertragsstrafen

Vertragsstrafen sollten angemessen und möglichst wechselseitig gestaltet sein.

Problematisch ist beispielsweise:

  • Käufer zahlt hohe tägliche Strafe bei Ratenverzug,
  • Bauträger haftet bei jahrelanger Verzögerung nur mit einem sehr geringen Betrag,
  • Bauträger kann Termine beliebig verschieben,
  • Käufer verliert bei kurzer Verspätung sämtliche Zahlungen.

Nach georgischem Recht können unverhältnismäßig hohe Vertragsstrafen grundsätzlich einer gerichtlichen Reduzierung zugänglich sein. Darauf sollte sich der Käufer jedoch nicht verlassen. Eine ausgewogene Regelung im Vertrag ist besser als ein späterer Rechtsstreit.

Nachfrist und Heilungsfrist

Nicht jede geringfügige Verspätung sollte sofort zur Vertragsbeendigung führen. Der Vertrag sollte eine angemessene Nachfrist vorsehen.

Dies gilt sowohl für:

  • verspätete Käuferzahlungen,
  • verzögerte Bauleistungen,
  • fehlende Dokumente,
  • noch nicht beseitigte Übergabemängel.

Änderungen am Projekt

Der Bauträger benötigt einen begrenzten Spielraum für technisch notwendige Anpassungen. Dieser darf jedoch nicht zu einem uneingeschränkten Recht werden, wesentliche Eigenschaften der Immobilie zu verändern.

Zustimmungspflichtig oder klar begrenzt sein sollten insbesondere Änderungen bei:

  • Lage der Wohnung,
  • Geschoss,
  • Grundriss,
  • Fensterflächen,
  • Ausrichtung,
  • Balkon oder Terrasse,
  • Deckenhöhe,
  • Fläche,
  • Fassadenqualität,
  • Gemeinschaftsbereichen,
  • Pool, Fitnessbereich oder Rezeption,
  • Ausbauzustand,
  • Materialien,
  • Nutzungskonzept.

Abtretung und Weiterverkauf

Viele Käufer möchten die Wohnung vor Fertigstellung weiterverkaufen oder ihre vertragliche Position übertragen.

Der Vertrag sollte regeln:

  • ob eine Abtretung zulässig ist,
  • ob der Bauträger zustimmen muss,
  • welche Bearbeitungsgebühr entsteht,
  • welche Unterlagen erforderlich sind,
  • ob ein Mindestpreis vorgeschrieben wird,
  • ob der Bauträger ein Vorkaufsrecht beansprucht,
  • wie bereits gezahlte Raten behandelt werden.

Ein vollständiges Abtretungsverbot kann die Liquidität des Käufers erheblich einschränken.

Kaufpreis in US-Dollar, Euro oder Georgischen Lari

Georgische Immobilien werden häufig in US-Dollar beworben, während die Zahlung tatsächlich in Georgischen Lari erfolgt. Daraus kann ein erhebliches Wechselkursrisiko entstehen.

Der Vertrag muss deshalb bestimmen:

  • Vertragswährung,
  • Zahlungswährung,
  • maßgeblicher Wechselkurs,
  • Quelle des Wechselkurses,
  • Stichtag und Uhrzeit,
  • Behandlung von Wochenenden und Feiertagen,
  • Überweisungsgebühren,
  • Bankspesen,
  • Folgen von Wechselkursschwankungen während der Überweisung.

Ungenau wäre beispielsweise:

Zahlung in GEL zum aktuellen Wechselkurs.

Besser ist eine eindeutig nachvollziehbare Formel mit festgelegter Kursquelle und festgelegtem Berechnungszeitpunkt.

Beispiel für ein Währungsrisiko

Kostet eine Wohnung 100.000 US-Dollar und wird der Preis über zwei Jahre in GEL bezahlt, kann sich die tatsächliche Belastung des Käufers durch Wechselkursänderungen deutlich erhöhen oder verringern.

Eine zinsfreie Ratenzahlung ist deshalb nicht mit einem festen Kaufpreis in Euro gleichzusetzen.

Bauträger-Zahlungsplan Georgien

Bauträger-Zahlungsplan Georgien

Flächenänderungen und Nachberechnung des Kaufpreises

Bei Off-Plan-Immobilien steht die endgültige Fläche häufig erst nach Fertigstellung und Vermessung fest. Eine Flächenabweichung kann zu Nachzahlungen oder Rückerstattungen führen.

Der Vertrag sollte definieren:

  • welche Flächenberechnungsmethode verwendet wird,
  • ob Innen- oder Außenmaße gelten,
  • wie Wände berücksichtigt werden,
  • wie Balkon und Terrasse bewertet werden,
  • ob Gemeinschaftsflächen eingerechnet werden,
  • wer die Schlussvermessung vornimmt,
  • welche Toleranz zulässig ist,
  • wie der Preis angepasst wird,
  • ob es eine Obergrenze für Nachzahlungen gibt,
  • ob der Käufer bei wesentlicher Abweichung zurücktreten kann.

Eine Klausel, nach der jede beliebige Mehrfläche vollständig bezahlt werden muss, während Minderflächen nicht erstattet werden, ist wirtschaftlich unausgewogen.

Was passiert bei Bauverzögerung?

Eine Bauverzögerung führt nicht automatisch dazu, dass der Käufer sämtliche weiteren Zahlungen einstellen darf. Maßgeblich sind der Vertrag, die konkrete Pflichtverletzung und die anwendbaren gesetzlichen Regelungen.

Der Käufer sollte bei einer erheblichen Verzögerung strukturiert vorgehen:

  1. Vertraglichen Fertigstellungstermin prüfen.
  2. Prüfen, ob eine zulässige Verlängerung vorliegt.
  3. Bauträger schriftlich zur Stellungnahme auffordern.
  4. Aktuellen Baufortschritt dokumentieren.
  5. Vertragsgemäße Nachfrist setzen.
  6. Vertragsstrafe oder Entschädigung berechnen.
  7. Fälligkeit der nächsten Rate rechtlich prüfen lassen.
  8. Registerauszug und Belastungen erneut kontrollieren.
  9. Rücktritts- oder Kündigungsrecht bewerten.
  10. Rückzahlungsfähigkeit des Bauträgers berücksichtigen.

Ein eigenmächtiger Zahlungsstopp kann den Käufer selbst in Verzug bringen. Vor einer Zurückbehaltung sollte geprüft werden, ob die nächste Rate tatsächlich fällig geworden ist und ob der Vertrag ein Zurückbehaltungsrecht vorsieht.

Was passiert bei verspäteter Zahlung des Käufers?

Bauträgerverträge enthalten häufig strenge Folgen für verspätete Raten. Dazu können gehören:

  • Verzugszinsen,
  • tägliche Vertragsstrafe,
  • kurze Nachfrist,
  • Sperrung von Sonderkonditionen,
  • Kündigung des Vertrags,
  • Einbehalt der Anzahlung,
  • Weiterverkauf der Wohnung,
  • Kosten der Vertragsbeendigung.

Ein ausgewogener Vertrag sollte verhindern, dass eine geringfügige Verzögerung zum vollständigen Verlust erheblicher Anzahlungen führt.

Käufer sollten insbesondere auf Folgendes achten:

  • Beginn des Verzugs erst nach ordnungsgemäßer Zahlungsaufforderung,
  • angemessene Zahlungsfrist,
  • Heilungsfrist bei Bank- oder Überweisungsverzögerungen,
  • Begrenzung der Vertragsstrafe,
  • Anrechnung bereits geleisteter Zahlungen,
  • transparente Abrechnung bei Vertragsbeendigung,
  • Rückzahlung eines verbleibenden Guthabens.

Was bedeutet „Force Majeure“ im Bauträgervertrag?

Eine Force-Majeure-Klausel regelt außergewöhnliche, nicht beherrschbare Ereignisse. Sie darf nicht zu einem allgemeinen Freibrief für jede Projektverzögerung werden.

Nicht automatisch als höhere Gewalt behandelt werden sollten gewöhnliche unternehmerische Risiken wie:

  • fehlende Liquidität,
  • gestiegene Materialpreise,
  • Probleme mit Subunternehmern,
  • Personalmangel,
  • unzureichende Planung,
  • verspätete Materialbestellung,
  • gescheiterte Projektfinanzierung.

Eine gute Klausel bestimmt:

  • welche Ereignisse erfasst sind,
  • welche Nachweispflicht besteht,
  • wann der Käufer informiert werden muss,
  • wie lange Fristen verlängert werden,
  • ob nur die tatsächlich verursachte Verzögerung berücksichtigt wird,
  • wann trotz höherer Gewalt ein Beendigungsrecht entsteht.

Prüfung vor jeder einzelnen Kaufpreisrate

Nicht nur die erste Zahlung sollte geprüft werden. Auch vor späteren größeren Raten können sich Eigentumsverhältnisse, Belastungen oder Projektbedingungen verändert haben.

Schritt 1: Zahlungsaufforderung prüfen

Die Aufforderung muss dem Vertrag entsprechen und sollte enthalten:

  • Vertragsnummer,
  • Wohnung,
  • fällige Rate,
  • Berechnung,
  • Fälligkeitsgrund,
  • Bankverbindung,
  • Zahlungsfrist.

Schritt 2: Baufortschritt kontrollieren

Es ist zu prüfen, ob der vertraglich definierte Meilenstein tatsächlich erreicht wurde. Eine allgemeine Mitteilung „Die nächste Bauphase ist abgeschlossen“ genügt nicht.

Schritt 3: Registerauszug aktualisieren

Insbesondere vor hohen Zahlungen sollte kontrolliert werden, ob neue Hypotheken, Verbote oder sonstige Belastungen eingetragen wurden.

Schritt 4: Genehmigungsstatus prüfen

Bei längeren Projekten ist zu kontrollieren, ob Genehmigungen, Fristverlängerungen oder Planänderungen vorliegen.

Schritt 5: Empfängerkonto abgleichen

Zahlungen sollten nur auf das vertraglich vereinbarte Unternehmenskonto erfolgen. Änderungen der Bankverbindung müssen über einen sicheren, verifizierten Kommunikationsweg bestätigt werden.

Schritt 6: Zahlungszweck eindeutig angeben

Der Überweisungszweck sollte mindestens enthalten:

  • Käufername,
  • Vertragsnummer,
  • Projekt,
  • Wohnungsnummer,
  • Nummer der Kaufpreisrate.

Schritt 7: Zahlungsnachweis aufbewahren

Aufzubewahren sind:

  • Bankbeleg,
  • Zahlungsbestätigung des Bauträgers,
  • Rechnung oder Quittung,
  • zugehörige Zahlungsaufforderung,
  • Baufortschrittsnachweis,
  • aktueller Registerauszug.

Warnsignale bei einem Bauträger-Zahlungsplan

Warnsignal Mögliches Risiko
80 bis 100 Prozent Zahlung zu Projektbeginn Käufer finanziert das Projekt weitgehend ungesichert
Hohe Zahlung vor Prüfung der Baugenehmigung Projekt kann rechtlich oder technisch unklar sein
Zahlung auf ein Privatkonto Unklare Zuordnung und erhöhtes Missbrauchsrisiko
Nur kalendermäßige Raten Zahlungen laufen trotz Baustillstand weiter
Bauträger bestätigt seinen Baufortschritt allein Keine unabhängige Überprüfung
Keine eindeutige Wohnungsidentifikation Risiko von Zuordnungs- oder Doppelverkaufsproblemen
Vorregistrierung wird ohne nachvollziehbaren Grund verweigert Käuferposition bleibt möglicherweise schwach
Unbegrenztes Recht zur Terminverlängerung Fertigstellungstermin verliert seine Wirkung
Einseitiges Recht zur Änderung von Fläche und Grundriss Käufer erhält möglicherweise ein anderes Objekt
Sämtliche Zahlungen sind „nicht rückerstattbar“ Hohes Verlustrisiko bei Vertragsstörung
Keine Regelung zur Projektfinanzierung Hypothek und Freigabe der Wohnung bleiben ungeklärt
Vollständige Zahlung vor Inbetriebnahme Kein finanzieller Druck zur Schlussfertigstellung
Schlüsselübergabe wird mit Eigentumsübergang gleichgesetzt Käufer ist möglicherweise noch nicht Eigentümer
White Frame ohne technische Anlage Leistungsumfang bleibt auslegungsfähig
Hohe Käuferstrafe, aber keine Bauträgerstrafe Einseitige Risikoverteilung
Wechselkurs nicht eindeutig geregelt Unkalkulierbare Mehrkosten

Wie hoch sollte die Anzahlung sein?

Eine allgemein richtige Anzahlungsquote existiert nicht. Die vertretbare Höhe hängt unter anderem ab von:

  • Projektstadium,
  • Reputation des Bauträgers,
  • Grundstückssituation,
  • Baugenehmigung,
  • Vorregistrierung,
  • Projektfinanzierung,
  • angebotenen Sicherheiten,
  • Preisnachlass,
  • Fertigstellungszeitraum,
  • Höhe der späteren Schlussrate.

Eine Anzahlung von 10 oder 20 Prozent kann bei einem rechtlich und technisch gut geprüften Projekt nachvollziehbar sein. Dieselbe Anzahlung kann bei ungeklärtem Grundstückseigentum, fehlender Genehmigung oder verweigerter Registrierung bereits zu hoch sein.

Entscheidend ist nicht allein der Prozentsatz, sondern die Gegenleistung, die der Käufer für die Zahlung erhält.

Ist ein Preisnachlass für vollständige Vorauszahlung sinnvoll?

Ein Preisnachlass kann wirtschaftlich attraktiv sein. Er muss jedoch gegen das zusätzliche Risiko gerechnet werden.

Beispiel:

  • Ratenzahlungspreis: 100.000 US-Dollar
  • Vorauszahlungspreis: 90.000 US-Dollar
  • Preisnachlass: 10.000 US-Dollar

Der Käufer erhält einen rechnerischen Vorteil von zehn Prozent, übernimmt dafür aber möglicherweise:

  • das vollständige Fertigstellungsrisiko,
  • das Insolvenzrisiko,
  • das Verzögerungsrisiko,
  • das Qualitätsrisiko,
  • das Risiko einer nicht rechtzeitigen Inbetriebnahme,
  • das Risiko einer erschwerten Rückzahlung.

Der Nachlass ist daher nicht automatisch Gewinn. Er ist teilweise eine Vergütung dafür, dass der Käufer dem Bauträger frühzeitig Kapital überlässt und erhebliche Risiken übernimmt.

Käuferfreundlicher Zahlungsplan und faire Bauträgerfinanzierung

Ein sicherer Zahlungsplan muss nicht ausschließlich den Käufer begünstigen. Auch der Bauträger benötigt planbare Liquidität für Bauleistungen, Material und Projektfinanzierung.

Ein ausgewogener Plan zeichnet sich dadurch aus, dass:

  • der Käufer nicht wesentlich vorleistet,
  • der Bauträger nach nachgewiesenem Fortschritt zeitnah bezahlt wird,
  • die Meilensteine objektiv bestimmbar sind,
  • beide Seiten angemessene Nachfristen erhalten,
  • Verzugsfolgen nicht einseitig sind,
  • Änderungen nur in klaren Grenzen möglich sind,
  • die Schlussabwicklung rechtlich und technisch abgesichert ist.

Ein professioneller Bauträger sollte nachvollziehbare Fragen zu Genehmigung, Finanzierung, Registrierung und Baufortschritt beantworten können.

Besonderheiten für Käufer aus Deutschland, Österreich und der Schweiz

Zweisprachiger Vertrag

Ein zweisprachiger Vertrag erleichtert das Verständnis, wirft aber die Frage auf, welche Sprachfassung bei Widersprüchen maßgeblich ist. Diese Rangfolge sollte ausdrücklich festgelegt werden.

Eine bloße automatische Übersetzung reicht bei einem hochpreisigen Immobilienvertrag nicht aus.

Kauf über Vollmacht

Wird der Vertrag durch einen Bevollmächtigten in Georgien abgeschlossen, muss die Vollmacht inhaltlich ausreichend bestimmt sein. Sie sollte nur die tatsächlich erforderlichen Befugnisse enthalten.

Besonders sensibel sind Vollmachten, die erlauben:

  • den Kaufpreis zu verändern,
  • Vertragsbedingungen frei auszuhandeln,
  • weitere Immobiliengeschäfte abzuschließen,
  • Hypotheken zu bestellen,
  • Zahlungen entgegenzunehmen,
  • Untervollmachten zu erteilen.

Internationale Überweisung

Vor größeren Auslandsüberweisungen können Banken Nachweise zum Zahlungsgrund und zur Herkunft der Mittel verlangen. Käufer sollten frühzeitig bereithalten:

  • unterschriebenen Kaufvertrag,
  • Zahlungsplan,
  • Zahlungsaufforderung,
  • Bauträgerdaten,
  • Bankverbindung,
  • Nachweise zur Mittelherkunft,
  • gegebenenfalls Übersetzungen.

Fernabnahme vermeiden

Eine virtuelle Besichtigung kann hilfreich sein, ersetzt aber bei der Übergabe einer hochwertigen Wohnung keine unabhängige technische Prüfung. Besonders bei möblierten Anlagewohnungen sollten auch Inventar, Geräte, Seriennummern und Ausstattungsqualität dokumentiert werden.

Checkliste vor Unterzeichnung des Zahlungsplans

Bauträger und Vertragspartner

  • Ist das Unternehmen ordnungsgemäß registriert?
  • Ist der Unterzeichner vertretungsberechtigt?
  • Entspricht der Zahlungsempfänger dem Vertragspartner?
  • Gibt es verbundene Projektgesellschaften?
  • Wer schuldet tatsächlich die Fertigstellung?

Grundstück und Projekt

  • Wer ist Eigentümer des Grundstücks?
  • Wie lautet der Katastercode?
  • Bestehen Hypotheken oder Verbote?
  • Liegt eine gültige Baugenehmigung vor?
  • Entspricht die beworbene Planung der genehmigten Planung?
  • Gibt es eine finanzierende Bank?

Wohnung

  • Ist die Einheit eindeutig bezeichnet?
  • Ist ein Grundriss beigefügt?
  • Ist der Ausbauzustand detailliert beschrieben?
  • Sind Balkon, Stellplatz und Abstellraum erfasst?
  • Ist die Flächenberechnung geregelt?

Zahlungsplan

  • Ist jede Rate eindeutig beziffert?
  • Sind die Meilensteine objektiv?
  • Werden Reservierungszahlungen angerechnet?
  • Gibt es eine Schlussrate?
  • Ist die Währungsberechnung eindeutig?
  • Sind Bankkosten geregelt?
  • Ist der Empfänger jeder Zahlung festgelegt?

Käuferabsicherung

  • Ist eine Vorregistrierung vorgesehen?
  • Wann erfolgt sie?
  • Welche Unterlagen sind dafür erforderlich?
  • Welche Rechte bestehen bei Verzögerung?
  • Gibt es einen endgültigen Fertigstellungstermin?
  • Wie funktioniert die Rückzahlung?
  • Wie wird eine Projekthypothek freigegeben?

Übergabe

  • Wann erfolgt die Inbetriebnahme?
  • Wann wird die Wohnung registrierbar?
  • Wann wird das Eigentum übertragen?
  • Gibt es ein Übergabeprotokoll?
  • Wie werden Mängel dokumentiert?
  • Welche Rate bleibt bis zur Schlussabwicklung offen?

Häufig gestellte Fragen zum Bauträger-Zahlungsplan in Georgien

Ist ein Bauträger-Zahlungsplan in Georgien gesetzlich vorgeschrieben?

Ein bestimmter, prozentual festgelegter Zahlungsplan ist für gewöhnliche private Off-Plan-Käufe nicht allgemein gesetzlich vorgegeben. Die Raten, Fälligkeiten und Sicherheiten werden im Vertrag vereinbart.

Wie hoch ist die übliche Anzahlung?

Je nach Bauträger, Projekt und Finanzierungsmodell können sehr unterschiedliche Anzahlungen verlangt werden. Entscheidend ist nicht die marktübliche Prozentzahl, sondern ob Grundstück, Genehmigung, Vertrag und Käuferposition ausreichend abgesichert sind.

Sollte ich eine Reservierungsgebühr bezahlen?

Eine begrenzte Reservierungsgebühr kann vertretbar sein, wenn Rückzahlung, Anrechnung, Reservierungsdauer und Voraussetzungen klar geregelt sind. Eine hohe, uneingeschränkt nicht rückzahlbare Reservierungszahlung ist riskant.

Ist eine 0-%-Ratenzahlung wirklich kostenlos?

Sie kann ohne gesonderte Zinsen angeboten werden. Der Ratenzahlungspreis kann aber höher als der Barzahlungspreis sein. Außerdem bleiben Währungs-, Fertigstellungs- und Vertragsrisiken bestehen.

Sollte der Zahlungsplan nach Datum oder Baufortschritt funktionieren?

Baufortschrittsabhängige Zahlungen sind grundsätzlich sicherer, sofern die Bauphasen klar definiert und unabhängig überprüfbar sind. Reine Kalenderraten können trotz erheblicher Bauverzögerung fällig werden.

Was ist die Vorregistrierung?

Die Vorregistrierung ist eine registerrechtliche Absicherung einer zukünftigen Immobilienposition oder Übertragungsverpflichtung. Sie kann die Priorität des Käufers stärken, ersetzt aber keine vollständige Due Diligence.

Garantiert die Vorregistrierung die Fertigstellung?

Nein. Sie schützt eine rechtliche Position, garantiert aber weder Zahlungsfähigkeit noch Bauqualität, Fertigstellung oder behördliche Inbetriebnahme.

Darf das Grundstück mit einer Hypothek belastet sein?

Eine Projekthypothek ist nicht ungewöhnlich. Entscheidend sind Rang, Zustimmung der Bank und verbindliche Bedingungen für die Freigabe der einzelnen Wohnung.

Sollte ich vor Erteilung der Baugenehmigung zahlen?

Eine größere Zahlung vor gesicherter Genehmigungs- und Grundstücksprüfung erhöht das Risiko erheblich. Eine frühe Reservierung sollte klein, zeitlich begrenzt und bei negativer Prüfung rückzahlbar sein.

Wann sollte die letzte Rate gezahlt werden?

Idealerweise erst, wenn die vereinbarten Bauleistungen erbracht, die erforderlichen behördlichen Schritte abgeschlossen, die Wohnung registrierbar und die Eigentums- beziehungsweise Übergabeabwicklung gesichert ist.

Kann ich bei Bauverzögerung weitere Zahlungen einstellen?

Nicht automatisch. Zunächst muss geprüft werden, ob die Rate nach dem Vertrag tatsächlich fällig ist und welche Rechte bei Verzögerung bestehen. Ein ungerechtfertigter Zahlungsstopp kann den Käufer selbst in Verzug bringen.

Was passiert, wenn ich eine Rate zu spät bezahle?

Je nach Vertrag können Verzugszinsen, Vertragsstrafen, Nachfristen oder eine Vertragsbeendigung drohen. Käufer sollten auf angemessene Heilungsfristen und eine Begrenzung unverhältnismäßiger Sanktionen achten.

Was geschieht bei einer Flächenabweichung?

Der Vertrag sollte eine Vermessungsmethode, Toleranzgrenzen und eine nachvollziehbare Preisberechnung enthalten. Erhebliche Abweichungen sollten zusätzliche Rechte des Käufers auslösen.

Ist die Schlüsselübergabe gleichbedeutend mit Eigentum?

Nein. Schlüsselbesitz und rechtlich registriertes Eigentum sind unterschiedliche Dinge. Entscheidend für das Eigentum ist die ordnungsgemäße Registrierung.

Ist vollständige Vorauszahlung gegen Rabatt empfehlenswert?

Nur nach besonders gründlicher Prüfung und bei angemessener Absicherung. Der Rabatt muss gegen das zusätzlich übernommene Fertigstellungs-, Insolvenz- und Rückzahlungsrisiko abgewogen werden.

Brauche ich einen georgischen Rechtsanwalt?

Bei einer noch nicht fertiggestellten Immobilie, größeren Vorauszahlungen, Projekthypotheken oder fremdsprachigen Verträgen ist eine unabhängige rechtliche Prüfung dringend anzuraten. Der vom Bauträger vorbereitete Vertrag wurde in erster Linie für dessen standardisierte Verkaufsabwicklung erstellt.

Brauche ich zusätzlich einen Bausachverständigen?

Ein Rechtsanwalt prüft die rechtlichen Bedingungen, nicht automatisch die technische Bauausführung. Bei bedeutenden Baufortschrittsraten und der Schlussabnahme kann ein unabhängiger Bauingenieur oder Sachverständiger sinnvoll sein.

Der Bauträger-Zahlungsplan entscheidet über die Risikoverteilung

Ein Bauträger-Zahlungsplan in Georgien sollte niemals nur danach beurteilt werden, ob die monatlichen Raten finanziell bequem erscheinen. Entscheidend ist, welche rechtliche, bauliche und wirtschaftliche Gegenleistung der Käufer für jede Zahlung erhält.

Besonders schutzwürdig ist ein Zahlungsplan, wenn:

  • die erste größere Zahlung erst nach abgeschlossener Due Diligence erfolgt,
  • die Käuferposition frühzeitig im Public Registry abgesichert wird,
  • sämtliche Baufortschrittsraten an objektive Meilensteine gekoppelt sind,
  • Projektbelastungen und Hypotheken transparent geregelt werden,
  • ein verbindlicher Fertigstellungs- und Endtermin existiert,
  • Rückzahlung und Vertragsstrafen ausgewogen geregelt sind,
  • eine substanzielle Schlusszahlung bis zur Inbetriebnahme, Registrierbarkeit und Übergabe offenbleibt.

Der attraktivste Kaufpreis nützt wenig, wenn der Käufer den Großteil des Projekt- und Fertigstellungsrisikos übernimmt. Ein professionell verhandelter Zahlungsplan schützt nicht nur das Kapital des Käufers. Er schafft auch klare Erwartungen, verhindert spätere Streitigkeiten und bildet die Grundlage für eine nachvollziehbare, rechtssichere Immobilieninvestition in Georgien.

Stand des Beitrags: 16. August 2026

Hinweis: Dieser Beitrag dient der allgemeinen Information über Bauträger-Zahlungspläne in Georgien. Er ersetzt keine individuelle rechtliche, steuerliche, finanzielle oder technische Beratung für ein konkretes Immobilienprojekt.

Wesentliche Rechtsgrundlagen und Quellen

  1. Civil Code of Georgia – georgisches Zivilgesetzbuch
    Rechtsgrundlage unter anderem für Vertragsfreiheit, Immobilienerwerb, Pflichtverletzungen, Vertragsstrafen und Sicherungszahlungen. (სსიპ ”საქართველოს საკანონმდებლო მაცნე”)
  2. Law of Georgia on Public Registry
    Regelungen zur Registrierung von Immobilienrechten, Verpflichtungen, Vorregistrierung, Priorität und Registerauszügen. (სსიპ ”საქართველოს საკანონმდებლო მაცნე”)
  3. Law of Georgia on the Protection of Consumer Rights
    Regelungen unter anderem zu vorvertraglichen Informationen, Geschäftspraktiken und unfairen Standardvertragsklauseln; die konkrete Anwendbarkeit ist vom Einzelfall und von der Vertragsstruktur abhängig. (სსიპ ”საქართველოს საკანონმდებლო მაცნე”)
  4. Spatial Planning, Architectural and Construction Activities Code of Georgia
    Zentrale Rechtsgrundlage zu Gebäudeklassen, Baugenehmigungen, Bauphasen, Genehmigungsdauer und Inbetriebnahme. (სსიპ ”საქართველოს საკანონმდებლო მაცნე”)
  5. Government Resolution of Georgia No. 255 – Verfahren für Baugenehmigungen und Inbetriebnahme
    Ausführungsbestimmungen zur Erteilung von Baugenehmigungen und zur Inbetriebnahme von Gebäuden. (სსიპ ”საქართველოს საკანონმდებლო მაცნე”)
  6. National Agency of Public Registry – Real Estate Registry
    Offizielle Informationen zum georgischen Immobilienregister und zu den verfügbaren Registerdienstleistungen. (Napr)
  7. National Agency of Public Registry – Gebühren und Bearbeitungszeiten für Immobilienregistrierungen
    Aktuelle Übersicht zu Registrierungsverfahren, Registerauszügen, Bearbeitungsfristen und Gebühren. (Napr)
  8. § 3 Makler- und Bauträgerverordnung – Deutschland
    Deutsche Vergleichsgrundlage für besondere Sicherungsvoraussetzungen und baufortschrittsabhängige Zahlungen; nicht unmittelbar auf georgische Verträge übertragbar. (gesetze-im-internet.de)
