Rechenzentrum Georgien Silknet

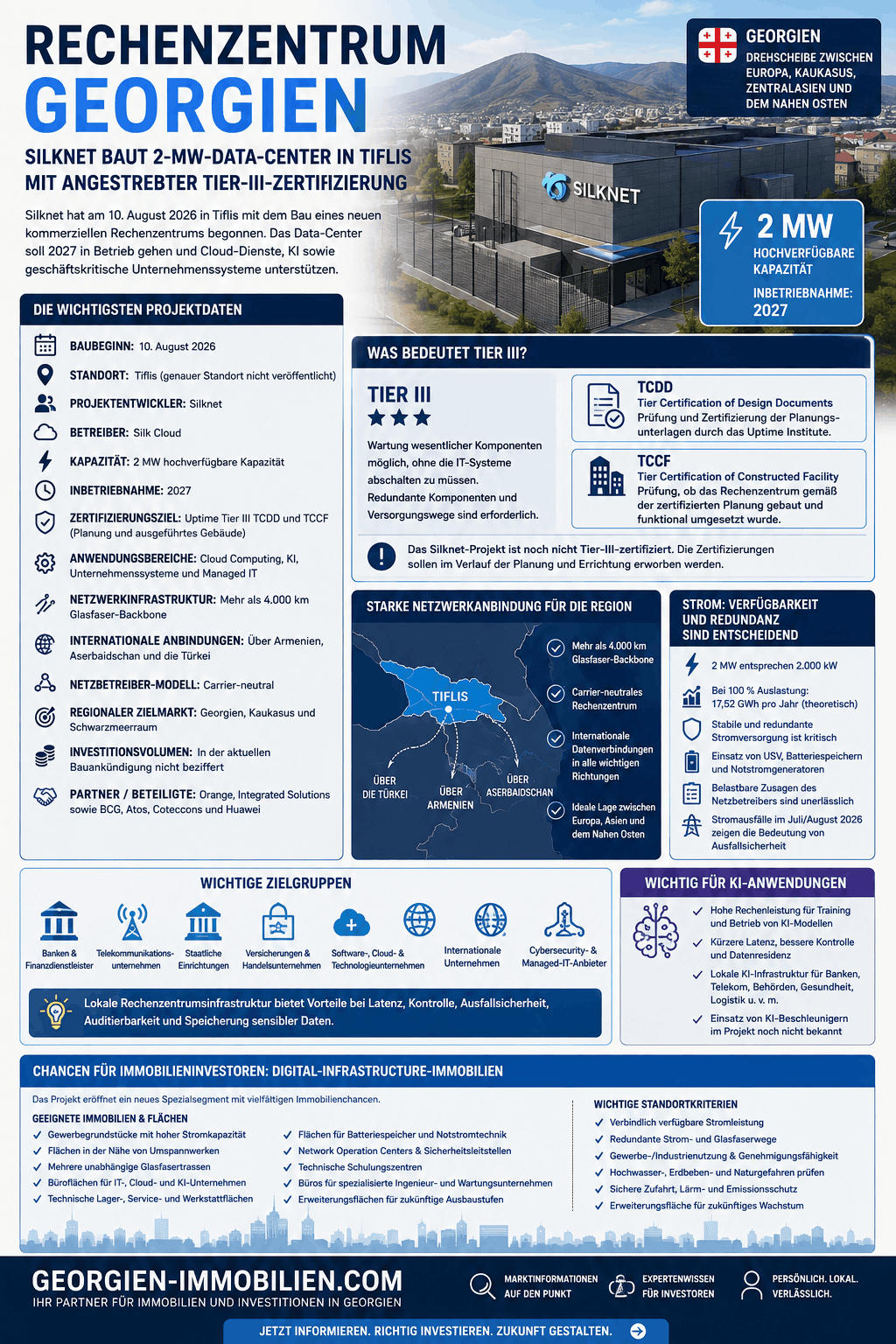

Rechenzentrum Georgien: Silknet baut in Tiflis ein 2-MW-Data-Center mit angestrebter Tier-III-Zertifizierung
Silknet hat am 10. August 2026 in Tiflis mit dem Bau eines neuen kommerziellen Rechenzentrums begonnen. Das von Silk Cloud zu betreibende Data-Center soll eine hochverfügbare Kapazität von zwei Megawatt bieten, 2027 den Betrieb aufnehmen und für Cloud-Dienste, künstliche Intelligenz sowie geschäftskritische Unternehmenssysteme genutzt werden.
Das Projekt ist für Georgien mehr als eine gewöhnliche Technologieinvestition. Es könnte den Aufbau eines professionellen Marktes für digitale Infrastruktur beschleunigen und damit neue Anforderungen an Gewerbegrundstücke, Energieversorgung, Glasfaseranschlüsse, technische Gebäude und spezialisierte Dienstleistungen schaffen.
Wichtig ist jedoch eine begriffliche Präzisierung: Das Rechenzentrum ist noch nicht Tier-III-zertifiziert. Es wird nach Angaben des Unternehmens so geplant und errichtet, dass die entsprechenden Zertifizierungsstufen des Uptime Institute erreicht werden können.
Die wichtigsten Projektdaten
| Merkmal | Aktueller Stand |
|---|---|
| Baubeginn | 10. August 2026 |
| Standort | Tiflis; der genaue Standort wurde in der Bauankündigung nicht genannt |
| Projektentwickler | Silknet |
| Betreiber | Silk Cloud |
| Angekündigte Kapazität | 2 MW hochverfügbare Kapazität |
| Geplante Inbetriebnahme | 2027 |
| Zertifizierungsziel | Uptime Tier III TCDD und TCCF |
| Anwendungsbereiche | Cloud Computing, KI, Unternehmenssysteme und Managed IT |
| Netzwerkinfrastruktur | Mehr als 4.000 Kilometer Glasfaser-Backbone |
| Internationale Anbindungen | Über Armenien, Aserbaidschan und die Türkei |
| Netzbetreiber-Modell | Nach Unternehmensangaben carrier-neutral |
| Regionaler Zielmarkt | Georgien, Kaukasus und Schwarzmeerraum |
| Investitionsvolumen | In der aktuellen Bauankündigung nicht eindeutig beziffert |
Als Partner beziehungsweise Projektbeteiligte werden Orange und Integrated Solutions sowie BCG, Atos, Coteccons und Huawei genannt. Die genaue Aufgabenverteilung zwischen Planung, Beratung, Bau, technischer Ausstattung und späterem Betrieb wird in der Veröffentlichung jedoch nicht für jedes Unternehmen einzeln erläutert.
Was bedeutet Tier III bei einem Rechenzentrum?
Tier III ist eine vom Uptime Institute definierte Klassifizierung für die technische Infrastruktur eines Rechenzentrums. Im Mittelpunkt steht die sogenannte Concurrent Maintainability, auf Deutsch etwa „Wartbarkeit im laufenden Betrieb“.
Ein Tier-III-Rechenzentrum soll so aufgebaut sein, dass wesentliche Komponenten oder Versorgungswege planmäßig gewartet und ausgetauscht werden können, ohne die IT-Systeme dafür abschalten zu müssen. Dazu gehören unter anderem redundante Komponenten und mehrere Versorgungswege für Strom und Kühlung.
Tier III bedeutet jedoch nicht, dass unter allen denkbaren Umständen keinerlei Ausfall auftreten kann. Eine vollständig fehlertolerante Infrastruktur ist Gegenstand der höheren Tier-IV-Klassifizierung.
Auch eine bestimmte Verfügbarkeitsquote sollte nicht pauschal als garantierte Eigenschaft des Projekts dargestellt werden. Die Tier-Systematik bewertet in erster Linie die technische Topologie, Redundanz und Wartbarkeit der Infrastruktur.
Tier Certification of Design Documents – TCDD
Bei der Tier Certification of Design Documents prüft das Uptime Institute die Planungsunterlagen des Rechenzentrums.
Die Zertifizierung bestätigt, dass das vorgesehene technische Konzept die Anforderungen der angestrebten Tier-Stufe erfüllt. Dabei wird unter anderem untersucht, wie Stromversorgung, Kühlung, Redundanzen und technische Versorgungswege geplant wurden.
Eine zertifizierte Planung bedeutet jedoch noch nicht, dass das fertige Gebäude tatsächlich entsprechend errichtet wurde.
Tier Certification of Constructed Facility – TCCF
Nach Fertigstellung kann zusätzlich die Tier Certification of Constructed Facility erfolgen.
Dabei wird überprüft, ob die Anlage tatsächlich entsprechend den zertifizierten Planungsunterlagen gebaut wurde und ob die vorgesehenen technischen Funktionen in der realisierten Infrastruktur nachweisbar sind.
Erst wenn diese Prüfungen erfolgreich abgeschlossen sind, kann von einer entsprechenden Zertifizierung der errichteten Anlage gesprochen werden.
Ist es wirklich das erste Tier-III-Rechenzentrum Georgiens?
Nicht im allgemeinen Sinne.
In Georgien existieren bereits Rechenzentrumsprojekte mit Tier-III-Auszeichnungen. Dazu gehören unter anderem Rechenzentren georgischer Banken sowie ein weiteres Projekt in Tiflis mit einer Tier-III-Zertifizierung der Planungsunterlagen.
Das Silknet-Projekt kann deshalb nicht uneingeschränkt als erstes Tier-III-Rechenzentrum des Landes bezeichnet werden.
Der mögliche Unterschied liegt im Geschäftsmodell. Bei den Rechenzentren der Banken handelt es sich hauptsächlich um unternehmenseigene Infrastruktur. Silknet bezeichnet sein Vorhaben dagegen als kommerzielles Rechenzentrum, dessen Leistungen unterschiedlichen Unternehmen angeboten werden sollen.
Die sachlich belastbare Formulierung lautet daher:
Nach Angaben von Silknet soll das Projekt Georgiens erstes kommerzielles Rechenzentrum werden, das eine Uptime-Tier-III-Zertifizierung für Planung und ausgeführtes Gebäude erhält.
Der Zusatz „nach Angaben von Silknet“ sollte bestehen bleiben, solange keine unabhängige vollständige Marktübersicht oder eine abgeschlossene Zertifizierung diesen Alleinstellungsanspruch bestätigt.
Was bedeuten zwei Megawatt Kapazität?
Die Leistung von zwei Megawatt entspricht 2.000 Kilowatt. Entscheidend ist allerdings, worauf sich diese Angabe konkret bezieht.
Bei Rechenzentren kann eine Leistungsangabe entweder die nutzbare IT-Leistung für Server und andere Systeme oder die gesamte Anschlussleistung des Gebäudes einschließlich Kühlung, unterbrechungsfreier Stromversorgung, Beleuchtung und technischer Nebenanlagen bezeichnen.
Die Projektankündigung spricht von zwei Megawatt hochverfügbarer Kapazität. Sie erklärt jedoch nicht ausdrücklich, ob damit die reine IT-Last oder der gesamte Leistungsbedarf des Rechenzentrums gemeint ist.
Deshalb sollte aus der Zahl weder eine bestimmte Serveranzahl noch eine genaue Rack-Zahl abgeleitet werden.
Würde eine Leistung von zwei Megawatt ein ganzes Jahr ununterbrochen vollständig abgerufen, entspräche das rechnerisch:
2 MW × 8.760 Stunden = 17,52 GWh pro Jahr
Das ist keine Verbrauchsprognose für das Silknet-Projekt. Der tatsächliche Stromverbrauch hängt unter anderem von Auslastung, Kühlung, technischer Effizienz, Leistungsdichte und der genauen Definition der angekündigten Kapazität ab.
Warum das Rechenzentrum für Georgien wichtig ist
Georgien verfügt über einen wachsenden Technologie- und Finanzsektor, internationale Glasfaserverbindungen und eine geografische Lage zwischen Europa, dem Südkaukasus, Zentralasien und dem Nahen Osten.
Ein professionelles kommerzielles Rechenzentrum kann Unternehmen Zugang zu lokaler Hochleistungsinfrastruktur bieten, ohne dass sie ein eigenes Data-Center errichten und betreiben müssen.
Zu den möglichen Kunden zählen:
- Banken und Zahlungsdienstleister,
- Telekommunikationsunternehmen,
- staatliche Einrichtungen,
- Versicherungen,
- große Handelsunternehmen,
- Software- und Technologieunternehmen,
- Cloud-Anbieter,
- Betreiber digitaler Plattformen,
- internationale Unternehmen mit Geschäftstätigkeit im Kaukasus,
- Anbieter von Cybersecurity- und Managed-IT-Dienstleistungen.
Lokale Infrastruktur kann insbesondere bei Latenzzeiten, technischer Kontrolle, Ausfallsicherheit, Auditierbarkeit und der Speicherung sensibler Daten Vorteile bieten.
Das Rechenzentrum könnte außerdem dazu beitragen, dass georgische Unternehmen bestimmte Cloud- und Rechenleistungen nicht mehr vollständig aus dem Ausland beziehen müssen.
Warum Banken und Finanzdienstleister besonders relevant sind
Banken verarbeiten große Mengen sensibler und geschäftskritischer Daten. Ihre Systeme müssen dauerhaft verfügbar, kontrollierbar und gegen Cyberangriffe geschützt sein.
Dabei geht es nicht nur um den physischen Standort der Server, sondern auch um:
- Zugriffsrechte,
- Verschlüsselung,
- Notfallkonzepte,
- Wiederanlaufzeiten,
- Auslagerungsrisiken,
- Kontrollmöglichkeiten,
- Prüfungsrechte,
- Datensicherung,
- Überwachung externer Dienstleister.
Die georgische Finanzaufsicht behandelt Cloud-Outsourcing als wichtigen Bestandteil der weiteren Fintech-Entwicklung. Gleichzeitig müssen Banken bei der Beauftragung externer Cloud- und IT-Dienstleister umfassende Prüf-, Kontroll- und Risikomanagementpflichten beachten.
Daraus folgt jedoch nicht automatisch, dass georgische Banken sämtliche Daten zwingend in einem georgischen Rechenzentrum speichern müssen.
Die Aussage „Banken benötigen aufgrund gesetzlicher Vorgaben lokale Rechenzentren“ wäre ohne Bezug auf eine konkrete Vorschrift zu pauschal.
Sachlich richtig ist:
Lokale und professionell zertifizierte Rechenzentren können Banken dabei helfen, Anforderungen an Verfügbarkeit, Kontrolle, Risikomanagement, Datenresidenz und Prüfungszugang besser abzubilden.
Warum lokale Rechenzentren für KI-Anwendungen wichtig werden
Künstliche Intelligenz benötigt erhebliche Rechenleistung. Das gilt besonders für das Training großer Modelle, die Verarbeitung umfangreicher Datenbestände und den dauerhaften Betrieb von KI-Anwendungen.
Nicht jede KI-Anwendung muss zwingend in Georgien betrieben werden. Für bestimmte Unternehmen kann eine lokale Infrastruktur jedoch Vorteile bieten.
Dazu gehören:
- kürzere Datenwege,
- geringere Latenzzeiten,
- bessere Kontrolle über sensible Daten,
- schnellere Verfügbarkeit lokaler Rechenressourcen,
- einfachere technische Betreuung,
- geringere Abhängigkeit von einzelnen ausländischen Cloud-Anbietern,
- bessere Anpassung an regionale regulatorische Anforderungen.
Besonders relevant könnte lokale KI-Infrastruktur für Banken, Telekommunikationsunternehmen, Behörden, Gesundheitsanbieter, Logistikunternehmen und Betreiber kritischer Infrastrukturen werden.
Ob das neue Silknet-Rechenzentrum tatsächlich in größerem Umfang spezialisierte KI-Beschleuniger und Hochleistungsrechner aufnehmen wird, ist bislang nicht bekannt.
Carrier-neutral trotz Silknet als Projektentwickler
Silknet betreibt nach eigenen Angaben ein mehr als 4.000 Kilometer langes Glasfasernetz mit internationalen Verbindungen über Armenien, Aserbaidschan und die Türkei.
Das Rechenzentrum soll auf dieser Infrastruktur aufbauen. Gleichzeitig kündigt das Unternehmen ein carrier-neutrales Modell an.
Carrier-neutral bedeutet, dass Kunden nicht ausschließlich an das Telekommunikationsnetz des Rechenzentrumsbetreibers gebunden sein sollen. Sie können im Idealfall zwischen mehreren Netzbetreibern wählen oder redundante Verbindungen verschiedener Anbieter nutzen.
Für professionelle Rechenzentrumskunden ist das wichtig, weil ein zweiter Anbieter wenig zusätzliche Sicherheit schafft, wenn beide Verbindungen letztlich durch denselben Kabelkanal, denselben Übergabepunkt oder dieselbe technische Anlage verlaufen.
Entscheidend ist daher nicht nur die Anzahl der verfügbaren Telekommunikationsanbieter, sondern auch die physische Trennung der Leitungswege.
Ein wirklich redundantes Netzwerkkonzept sollte nach Möglichkeit unterschiedliche:
- Trassen,
- Hauseinführungen,
- Übergabepunkte,
- Netzbetreiber,
- internationale Datenwege
nutzen.
Bedeutung für den georgischen Immobilienmarkt
Das Silknet-Projekt wird die normalen Wohnungspreise in Tiflis voraussichtlich nicht unmittelbar beeinflussen.
Ein Rechenzentrum mit zwei Megawatt Kapazität erzeugt weder einen neuen großflächigen Wohnungsmarkt noch einen mit klassischen Industrieansiedlungen vergleichbaren Beschäftigungseffekt.
Seine Bedeutung liegt vielmehr in einem neuen Spezialsegment:
Digital-Infrastructure-Immobilien
Digital-Infrastructure-Immobilien sind Gebäude und Grundstücke, die für die Speicherung, Verarbeitung und Übertragung digitaler Daten benötigt werden.
Dazu gehören nicht nur die eigentlichen Rechenzentren. Auch ergänzende Immobilien und technisch erschlossene Flächen können an Bedeutung gewinnen:
- Gewerbegrundstücke mit leistungsfähigem Stromanschluss,
- Flächen in der Nähe geeigneter Umspannwerke,
- Grundstücke an mehreren unabhängigen Glasfasertrassen,
- Büroflächen für Cloud-, KI- und Cybersecurity-Unternehmen,
- Lagerflächen für Ersatzteile und technische Komponenten,
- Werkstätten und Servicestandorte,
- Flächen für Batteriespeicher und Notstromtechnik,
- Network Operation Centers,
- Sicherheitsleitstellen,
- technische Schulungszentren,
- Büros für spezialisierte Ingenieur- und Wartungsunternehmen.
Ein einzelnes Projekt begründet noch keinen großflächigen Immobiliencluster. Es kann jedoch ein frühes Signal dafür sein, dass sich Tiflis stärker als Standort für regionale Cloud-, KI- und Dateninfrastruktur positionieren möchte.
Welche Unternehmen könnten sich in der Umgebung ansiedeln?
Ein Rechenzentrum benötigt im laufenden Betrieb eine Vielzahl technischer und organisatorischer Dienstleistungen.
Dazu gehören unter anderem:
- Elektroinstallationsunternehmen,
- Anbieter von Notstromanlagen,
- Hersteller und Wartungsunternehmen für Batteriesysteme,
- Kälte- und Klimatechnikunternehmen,
- Glasfaser- und Netzwerkspezialisten,
- IT-Sicherheitsunternehmen,
- Sicherheitsdienste,
- Brandschutzunternehmen,
- Softwareanbieter,
- Cloud-Berater,
- Rechenzentrumsplaner,
- technische Gebäudedienstleister,
- Logistik- und Ersatzteilanbieter.
Damit kann sich rund um ein leistungsfähiges Rechenzentrum ein spezialisiertes Dienstleistungsnetzwerk entwickeln.
Für Büro- und Gewerbeimmobilieninvestoren ist allerdings entscheidend, ob tatsächlich weitere Unternehmen folgen. Ein einzelnes Data-Center reicht noch nicht aus, um automatisch einen neuen Technologiebezirk entstehen zu lassen.
Welche Grundstücke eignen sich für Rechenzentren?
Für Rechenzentren gelten andere Kriterien als für normale Büro-, Wohn- oder Logistikimmobilien.
Eine repräsentative Adresse oder die Nähe zum Stadtzentrum ist häufig weniger entscheidend als die technische Erschließung.
| Prüfungspunkt | Bedeutung für den Standort |
|---|---|
| Verbindlich verfügbare Stromleistung | Entscheidend ist nicht eine nahe Stromleitung, sondern eine tatsächlich zugesagte Anschlusskapazität |
| Redundante Stromversorgung | Idealerweise bestehen getrennte Einspeisungen oder technisch unabhängige Versorgungswege |
| Glasfaser von mehreren Anbietern | Mehrere Carrier erhöhen Wettbewerb und Ausfallsicherheit |
| Physisch getrennte Glasfasertrassen | Zwei Kabel im selben Schacht stellen keine vollständige Redundanz dar |
| Gewerbe- oder Industrienutzung | Nutzung, Generatoren, Kühltechnik und Sicherheitsanlagen müssen genehmigungsfähig sein |
| Hochwasser- und Entwässerungsrisiko | Starkregen, Flussnähe und lokale Entwässerung müssen geprüft werden |
| Geotechnik und Erdbebenrisiko | Baugrund und Konstruktion müssen auf regionale Risiken abgestimmt werden |
| Kühlkonzept | Klima, Wasserverfügbarkeit und Energieeffizienz beeinflussen die Betriebskosten |
| Zufahrt und Sicherheit | Kontrollierte Zufahrt, Schutzabstände und Liefermöglichkeiten sind erforderlich |
| Generatoren und Kraftstoffversorgung | Notstrombetrieb benötigt sichere Aufstellung, Genehmigungen und Brennstofflogistik |
| Lärm- und Emissionsschutz | Generatoren, Rückkühler und Lüftung können Nutzungskonflikte auslösen |
| Erweiterungsfläche | Rechenzentren werden häufig in mehreren Ausbaustufen entwickelt |
Die Standortbewertung von Rechenzentren wird zunehmend von verfügbarer elektrischer Leistung, Netzstabilität und der Geschwindigkeit des Stromanschlusses bestimmt.
Ein preiswertes Grundstück ohne belastbare Energie- und Glasfaserzusagen besitzt deshalb für ein Rechenzentrumsprojekt nur einen geringen strategischen Wert.
Welche Rolle spielt die Stromversorgung?
Die Stromversorgung ist einer der wichtigsten Standortfaktoren für jedes Rechenzentrum.
Dabei reicht es nicht aus, dass sich eine Stromleitung oder ein Umspannwerk in der Nähe befindet. Entscheidend ist, ob der Netzbetreiber die benötigte Leistung tatsächlich verbindlich bereitstellen kann.
Zu prüfen sind insbesondere:
- verfügbare Anschlussleistung,
- Spannungsebene,
- Anschlusskosten,
- Bauzeit des Anschlusses,
- Netzstabilität,
- mögliche redundante Einspeisungen,
- notwendige Umspanntechnik,
- Erweiterungsmöglichkeiten,
- langfristige Stromkosten,
- Verfügbarkeit erneuerbarer Energie.
Bei einem Rechenzentrum können Verzögerungen beim Netzanschluss das gesamte Projekt um Monate oder Jahre verschieben.
Deshalb sollte ein Grundstück erst dann als Data-Center-Standort bewertet werden, wenn belastbare technische Auskünfte des zuständigen Netzbetreibers vorliegen.
Stromausfälle machen Redundanz zum zentralen Thema
Georgien erlebte im Juli und August 2026 mehrere größere Störungen der Stromversorgung. Anfang August kam es zu einem großflächigen Stromausfall, der unter anderem Tiflis und weitere Teile des Landes betraf.
Diese Ereignisse dürfen nicht nachträglich als Ursache für das Silknet-Projekt dargestellt werden. Die Planung des Rechenzentrums begann deutlich früher.
Sie zeigen jedoch, warum bei einem Data-Center nicht nur der normale Netzanschluss zählt.
Erforderlich sind je nach Sicherheitskonzept unter anderem:
- unterbrechungsfreie Stromversorgungen,
- Batteriesysteme,
- Notstromgeneratoren,
- Treibstoffreserven,
- redundante Schaltanlagen,
- regelmäßige Belastungstests,
- unterschiedliche Versorgungswege,
- klar definierte Wiederanlaufverfahren,
- dokumentierte Notfallpläne.
Für Immobilieninvestoren bedeutet das: Der Wert eines geeigneten Grundstücks hängt nicht allein von der theoretischen Anschlussleistung ab, sondern von der nachweisbaren Stabilität und Redundanz der gesamten Versorgungskette.
Welche Bedeutung haben Batteriespeicher und Generatoren?
Batteriespeicher und Notstromgeneratoren erfüllen in Rechenzentren unterschiedliche Aufgaben.
Batteriesysteme überbrücken normalerweise die Zeit unmittelbar nach einer Netzstörung. Sie stellen sicher, dass die Server und technischen Systeme ohne Unterbrechung weiterarbeiten, bis die Notstromversorgung vollständig übernommen hat.
Generatoren können anschließend über einen längeren Zeitraum Strom liefern.
Für die Standortwahl sind deshalb auch folgende Punkte wichtig:
- ausreichende Aufstellflächen,
- Brandschutz,
- Kraftstofflagerung,
- Zufahrt für Tankfahrzeuge,
- Lärmschutz,
- Abgasführung,
- Wartungszugang,
- Sicherheitsabstände,
- Genehmigungsfähigkeit.
Die technische Notstromversorgung kann erhebliche zusätzliche Flächen beanspruchen. Sie muss bereits bei der Grundstücks- und Gebäudeplanung berücksichtigt werden.
Welche Rolle spielt die Kühlung?
Ein erheblicher Teil der in einem Rechenzentrum eingesetzten Energie wird letztlich in Wärme umgewandelt.
Diese Wärme muss zuverlässig abgeführt werden. Die Kühlung gehört deshalb neben Stromversorgung und Netzwerkanbindung zu den zentralen technischen Systemen.
Je nach Konzept können unter anderem eingesetzt werden:
- luftbasierte Kühlsysteme,
- wasserbasierte Kühlsysteme,
- freie Kühlung,
- Rückkühler,
- Kalt- und Warmgangeinhausungen,
- direkte Flüssigkeitskühlung,
- hybride Systeme.
Gerade leistungsstarke KI-Systeme erzeugen häufig eine höhere Wärmedichte als klassische Server.
Damit steigen die Anforderungen an Kühlung, Stromverteilung und Gebäudetechnik.
Für Investoren ist deshalb nicht nur die verfügbare elektrische Leistung wichtig. Auch Wasserverfügbarkeit, Außentemperaturen, Luftqualität, Staubbelastung und mögliche Lärmemissionen können die Eignung eines Grundstücks beeinflussen.
Hochwasser-, Erdbeben- und Naturgefahren
Rechenzentren sollten nicht ausschließlich anhand von Strom- und Glasfaserverfügbarkeit bewertet werden.
Auch Naturgefahren spielen eine zentrale Rolle.
Zu prüfen sind unter anderem:
- Hochwasserrisiko,
- Starkregen,
- Entwässerung,
- Hanglage,
- Erdrutschgefahr,
- Baugrund,
- Erdbebenrisiko,
- Waldbrandrisiko,
- extreme Hitze,
- Staub- und Luftbelastung.
Technische Kernbereiche sollten möglichst nicht in hochwassergefährdeten Untergeschossen untergebracht werden.
Generatoren, Batterien, Schaltanlagen und Netzwerktechnik müssen so positioniert sein, dass sie auch bei lokalen Extremereignissen funktionsfähig bleiben.
Was Investoren vor einem Grundstückskauf prüfen sollten
Ein Hinweis auf eine Glasfaserleitung in der Nähe reicht nicht aus. Ebenso wenig genügt die Aussage eines Verkäufers, dass sich ein Umspannwerk „in der Umgebung“ befindet.
Vor einem Kauf sollten mindestens folgende Nachweise verlangt werden:
- eine schriftliche Auskunft des Netzbetreibers zur verfügbaren Anschlussleistung,
- Angaben zu Anschlusskosten und voraussichtlichen Realisierungsfristen,
- Informationen zu möglichen redundanten Einspeisungen,
- Bestätigungen von Telekommunikationsanbietern über verfügbare Glasfaseranschlüsse,
- Karten der tatsächlichen Kabelwege und Übergabepunkte,
- bau- und planungsrechtliche Auskünfte,
- Hochwasser-, Entwässerungs-, Boden- und Erdbebenprüfungen,
- eine Prüfung möglicher Lärm- und Emissionsauflagen,
- Informationen zur Verfügbarkeit von Kühlwasser oder alternativen Kühlsystemen,
- eine belastbare Analyse der späteren Nutzer oder Betreiber,
- eine Prüfung der Erweiterungsfähigkeit,
- eine technische und wirtschaftliche Machbarkeitsstudie.
Digital-Infrastructure-Immobilien sind kapitalintensiv und technisch hoch spezialisiert.
Grundstücksspekulation ohne bereits gesicherte Stromkapazität, Netzwerkanbindung oder Betreiberinteresse ist deshalb besonders riskant.
Können normale Immobilieninvestoren von dem Trend profitieren?
Der direkte Bau eines Rechenzentrums ist für klassische private Immobilieninvestoren meist nicht realistisch. Die Projekte erfordern hohe Investitionen, spezialisierte Planung und langfristige Betreiberverträge.
Indirekte Chancen können dennoch entstehen.
Mögliche Investitionsbereiche sind:
- Gewerbegrundstücke mit technischer Erschließung,
- Büroflächen für IT-Unternehmen,
- Service- und Wartungsflächen,
- technische Lagergebäude,
- kleinere Edge-Rechenzentren,
- Energieinfrastruktur,
- Batteriespeicherstandorte,
- Mitarbeiterwohnungen in gut angebundenen Lagen.
Dabei sollte nicht allein auf die Nähe zum Silknet-Projekt spekuliert werden.
Entscheidend ist, ob sich tatsächlich ein größerer Technologie- und Infrastrukturcluster entwickelt.
Was ist ein Edge-Rechenzentrum?
Ein Edge-Rechenzentrum ist ein kleinerer, regionaler Datenstandort, der sich näher an den Nutzern oder technischen Anwendungen befindet.
Dadurch können Daten schneller verarbeitet und Übertragungszeiten verkürzt werden.
Mögliche Anwendungsbereiche sind:
- Telekommunikation,
- autonomes Fahren,
- industrielle Steuerung,
- Videoüberwachung,
- Zahlungsverkehr,
- Streaming,
- Online-Gaming,
- Gesundheitsdaten,
- intelligente Städte,
- Logistik.
Sollte der Bedarf an regionaler Datenverarbeitung in Georgien steigen, könnten neben großen zentralen Rechenzentren auch kleinere Edge-Standorte entstehen.
Für Immobilieninvestoren wären solche Projekte unter Umständen leichter zugänglich als sehr große Hyperscale-Rechenzentren. Auch sie benötigen jedoch leistungsfähige Strom- und Glasfaseranschlüsse.
Kann Georgien zu einem regionalen Data-Center-Hub werden?
Das Silknet-Projekt verbessert die Voraussetzungen, reicht allein aber nicht aus, um Georgien zu einem regionalen Rechenzentrumszentrum zu machen.
Faktoren, die für Georgien sprechen
Georgien liegt zwischen mehreren wichtigen Wirtschaftsräumen und besitzt internationale Datenverbindungen in Richtung Türkei, Armenien und Aserbaidschan.
Das Land verfügt außerdem über einen wachsenden Banken-, Fintech- und Technologiesektor.
Die Kombination aus lokalen Cloud-Diensten, kurzen Übertragungswegen und regionaler Erreichbarkeit kann für Unternehmen interessant sein, die Kunden im Kaukasus oder im Schwarzmeerraum bedienen.
Carrier-neutrale Infrastruktur könnte zusätzlich internationale Telekommunikationsanbieter, digitale Plattformen und Cloud-Dienstleister anziehen.
Faktoren, die noch geklärt werden müssen
Für einen wirklichen Data-Center-Hub benötigt Georgien mehrere voneinander unabhängige Rechenzentren, zusätzliche internationale Glasfaserwege, langfristig verfügbare Stromkapazitäten und ein verlässliches regulatorisches Umfeld.
Auch folgende Fragen sind entscheidend:
- Wie schnell können neue Großanschlüsse genehmigt und hergestellt werden?
- Welche Strompreise können langfristig vereinbart werden?
- Wie stabil ist das Übertragungsnetz?
- Gibt es ausreichend qualifizierte Fachkräfte?
- Werden internationale Cloud-Anbieter Kapazitäten in Georgien buchen?
- Wie entwickelt sich die Nachfrage nach lokaler KI-Rechenleistung?
- Welche Datenschutz- und Cybersicherheitsanforderungen gelten?
- Entstehen weitere carrier-neutrale Standorte?
- Können internationale Datenwege physisch redundant geführt werden?
- Wie attraktiv ist Georgien für internationale institutionelle Investoren?
- Können langfristige Stromabnahmeverträge abgeschlossen werden?
Das Silknet-Projekt ist deshalb eher als Aufbau grundlegender Marktinfrastruktur als als Beweis für einen bereits bestehenden Data-Center-Hub zu verstehen.
Was bisher noch nicht veröffentlicht wurde
Für eine vollständige Investitionsbewertung fehlen derzeit wichtige Angaben.
In der ausgewerteten Bauankündigung wurden unter anderem nicht konkret genannt:
- der genaue Standort in Tiflis,
- die Grundstücksgröße,
- die Gebäudefläche,
- die Anzahl der Serverracks,
- die vorgesehene durchschnittliche Leistungsdichte je Rack,
- die verbindliche Stromanschlussleistung,
- das Kühl- und Wasserkonzept,
- der angestrebte PUE-Wert,
- die Zahl der Bau- und Ausbaustufen,
- mögliche Ankermieter,
- die endgültige Investitionssumme,
- die geplante Beschäftigtenzahl,
- der konkrete Termin der Inbetriebnahme innerhalb des Jahres 2027,
- die vorgesehene Zusammensetzung der Notstromversorgung,
- die geplanten Energiequellen.
Diese offenen Punkte sollten nicht durch Schätzungen ersetzt werden.
Insbesondere lässt sich aus der Angabe von zwei Megawatt ohne weitere technische Informationen weder die Größe des Gebäudes noch die Anzahl der möglichen Kunden zuverlässig berechnen.
Welche Risiken bestehen für Investoren?
Der Data-Center-Markt besitzt großes Wachstumspotenzial, ist aber nicht frei von Risiken.
Zu den wichtigsten Risiken gehören:
Hohe Anfangsinvestitionen
Stromversorgung, Kühlung, Sicherheitsanlagen, Netzwerktechnik und Gebäudetechnik verursachen hohe Kosten.
Abhängigkeit von Strompreisen
Steigende Stromkosten können die Wirtschaftlichkeit erheblich beeinflussen.
Technologischer Wandel
Neue Server-, Kühl- und Speichertechnologien können bestehende Anlagen schneller veralten lassen.
Fehlende Ankermieter
Ein Rechenzentrum ohne langfristig gesicherte Kunden kann erhebliche Leerstands- und Finanzierungsrisiken verursachen.
Verzögerte Netzanschlüsse
Fehlende Anschlusskapazität oder lange Genehmigungszeiten können Projekte verzögern.
Regulatorische Risiken
Änderungen bei Datenschutz, Cybersicherheit, Energie oder Auslagerungsregeln können Geschäftsmodelle beeinflussen.
Politische und geopolitische Risiken
Georgiens Lage bietet Chancen, kann aber zugleich die Bewertung internationaler Investoren beeinflussen.
Betriebsrisiken
Stromausfälle, Kühlprobleme, Cyberangriffe, Brände oder technische Fehler können erhebliche Schäden verursachen.
Rechenzentrum Georgien eröffnet ein neues Immobiliensegment
Rechenzentrum Georgien wird mit dem Silknet-Projekt zu einem relevanten Thema für Technologie-, Infrastruktur- und Gewerbeimmobilieninvestoren.
Das geplante 2-MW-Data-Center soll lokale Cloud-Dienste, KI-Anwendungen und geschäftskritische Unternehmenssysteme unterstützen und zugleich Kunden im weiteren Kaukasus- und Schwarzmeerraum erreichen.
Für den allgemeinen Wohnungsmarkt in Tiflis sind kurzfristig keine wesentlichen Auswirkungen zu erwarten. Strategisch interessant ist dagegen die mögliche Entstehung eines Marktes für Digital-Infrastructure-Immobilien.
Grundstücke mit hoher und verbindlich verfügbarer Stromkapazität, physisch redundanter Glasfaser, geeigneter Gewerbenutzung, sicherer Zufahrt und ausreichender Erweiterungsfläche könnten langfristig an Bedeutung gewinnen.
Ihr Wert ergibt sich aber nicht aus einer allgemeinen Nähe zu Tiflis, sondern aus einer seltenen Kombination technischer Eigenschaften.
Das Silknet-Projekt ist daher ein wichtiges Signal. Ob Georgien daraus einen regionalen Data-Center-Standort entwickelt, wird davon abhängen, ob weitere Betreiber, internationale Kunden, Energieinvestitionen und unabhängige Netzverbindungen folgen.
Häufig gestellte Fragen
Ist das Silknet-Projekt das erste Tier-III-Rechenzentrum Georgiens?
Nicht im allgemeinen Sinne. In Georgien existieren bereits Rechenzentren mit Tier-III-Auszeichnungen. Silknet bezeichnet sein Vorhaben als erstes kommerzielles Projekt dieser Art. Dieser Alleinstellungsanspruch sollte deshalb als Unternehmensangabe gekennzeichnet werden.
Ist das Silknet-Rechenzentrum bereits Tier-III-zertifiziert?
Nein. Das Projekt ist für die Tier-III-Zertifizierung der Planungsunterlagen und anschließend der ausgeführten Anlage konzipiert. Die Zertifizierungen sollen im Verlauf der Planung und Errichtung erworben werden.
Was bedeutet Tier III?
Tier III bezeichnet eine Rechenzentrumsinfrastruktur, bei der wesentliche technische Komponenten planmäßig gewartet werden können, ohne die IT-Systeme abschalten zu müssen. Dafür sind redundante Komponenten und Versorgungswege erforderlich.
Tier III ist jedoch nicht mit der vollständigen Fehlertoleranz von Tier IV gleichzusetzen.
Wie groß wird das Silknet-Rechenzentrum?
Angekündigt wurde eine Kapazität von zwei Megawatt. Gebäudefläche, Rack-Zahl, Leistungsdichte und genaue Grundstücksgröße wurden bislang nicht veröffentlicht.
Wann soll das Rechenzentrum den Betrieb aufnehmen?
Die Inbetriebnahme ist für 2027 vorgesehen. Ein konkreter Monat oder Fertigstellungstermin wurde in der Bauankündigung nicht genannt.
Was bedeuten zwei Megawatt Leistung?
Zwei Megawatt entsprechen 2.000 Kilowatt. Unklar ist bislang, ob sich die Angabe auf die reine IT-Leistung oder die gesamte Anschlussleistung des Rechenzentrums bezieht.
Wie viel Strom benötigt ein 2-MW-Rechenzentrum?
Bei einer durchgehend abgerufenen Leistung von zwei Megawatt ergäben sich rechnerisch 17,52 Gigawattstunden pro Jahr.
Der reale Verbrauch hängt von Auslastung, Kühlung, technischer Effizienz und der Definition der angegebenen Kapazität ab.
Warum sind lokale Rechenzentren für Banken interessant?
Lokale Rechenzentren können kurze Übertragungszeiten, bessere Kontrollmöglichkeiten, lokale Datenresidenz und einen einfacheren Prüfungszugang bieten.
Sie entbinden Banken jedoch nicht von den Anforderungen an Cloud-Auslagerung, Cybersecurity und Dienstleisterkontrolle.
Welche Grundstücke eignen sich für ein Rechenzentrum?
Geeignet sind vor allem gewerblich nutzbare Grundstücke mit verbindlich verfügbarer hoher Stromleistung, möglichst redundanten Einspeisungen, mehreren physisch getrennten Glasfaserwegen, sicherer Zufahrt, geringem Hochwasserrisiko und ausreichenden Erweiterungsflächen.
Ist ein Grundstück in der Nähe eines Umspannwerks automatisch geeignet?
Nein. Entscheidend ist nicht nur die räumliche Nähe. Der Netzbetreiber muss die benötigte Leistung tatsächlich bereitstellen können. Auch Anschlusskosten, Bauzeit, Redundanz und Erweiterungsmöglichkeiten müssen geprüft werden.
Warum sind getrennte Glasfasertrassen wichtig?
Mehrere Glasfaseranschlüsse bieten nur dann echte Ausfallsicherheit, wenn sie nicht durch denselben Kabelkanal, dieselbe Straße oder denselben Übergabepunkt geführt werden.
Kann Georgien zu einem regionalen Data-Center-Hub werden?
Grundsätzlich besitzt Georgien dafür geografische und technologische Vorteile.
Erforderlich wären jedoch weitere Rechenzentren, zusätzliche internationale Datenwege, stabile und skalierbare Stromversorgung, internationale Kunden sowie ein verlässlicher regulatorischer Rahmen.
Werden Wohnungspreise in Tiflis durch das Projekt steigen?
Ein unmittelbarer Einfluss auf den allgemeinen Wohnungsmarkt ist nicht zu erwarten.
Mögliche Auswirkungen betreffen eher spezialisierte Gewerbegrundstücke, technische Büroflächen und Standorte für IT-, Cloud- und Infrastrukturunternehmen.
Können private Immobilieninvestoren vom Data-Center-Trend profitieren?
Direkte Rechenzentrumsinvestitionen sind für private Anleger meist zu komplex und kapitalintensiv.
Indirekte Chancen können sich bei technisch erschlossenen Gewerbegrundstücken, Büroflächen für IT-Unternehmen, Lagerflächen, Servicestandorten oder Energieinfrastruktur ergeben.
Quellen und weiterführende Links
Silknet-Rechenzentrum und Projektdaten
BM.GE: Silknet Breaks Ground on Georgia’s First Tier III Certified Commercial Data Center
https://bm.ge/en/news/silknet-breaks-ground-on-georgias-first-tier-iii-certified-commercial-data-center
Uptime Institute: Tier-III-Klassifizierung
Uptime Institute: Data Center Tier Classification
https://uptimeinstitute.com/tiers
Bereits bestehende Tier-Auszeichnungen in Georgien
Uptime Institute: Awarded Certifications in Georgia
https://uptimeinstitute.com/uptime-institute-awards/country/id/GE
Cloud, Banken und Fintech in Georgien
National Bank of Georgia: Fintech Development Strategy of Georgia
https://nbg.gov.ge/fm/%E1%83%96%E1%83%94%E1%83%93%E1%83%90%E1%83%9B%E1%83%AE%E1%83%94%E1%83%93%E1%83%95%E1%83%94%E1%83%9A%E1%83%9D%E1%83%91%E1%83%90/%E1%83%A4%E1%83%98%E1%83%9C%E1%83%A2%E1%83%94%E1%83%A5_%E1%83%93%E1%83%94%E1%83%9E%E1%83%90%E1%83%A0%E1%83%A2%E1%83%90%E1%83%9B%E1%83%94%E1%83%9C%E1%83%A2%E1%83%98/strategia/fintech-development-strategy-of-georgia.pdf
Stromausfall in Georgien im August 2026
Reuters: Blackout Hits Most of Georgia
https://www.reuters.com/business/energy/blackout-hits-most-ex-soviet-georgia-news-reports-say-2026-08-05/
Internationale Standortfaktoren für Rechenzentren
Cushman & Wakefield: Global Data Center Market Comparison
https://www.cushmanwakefield.com/en/insights/global-data-center-market-comparison
