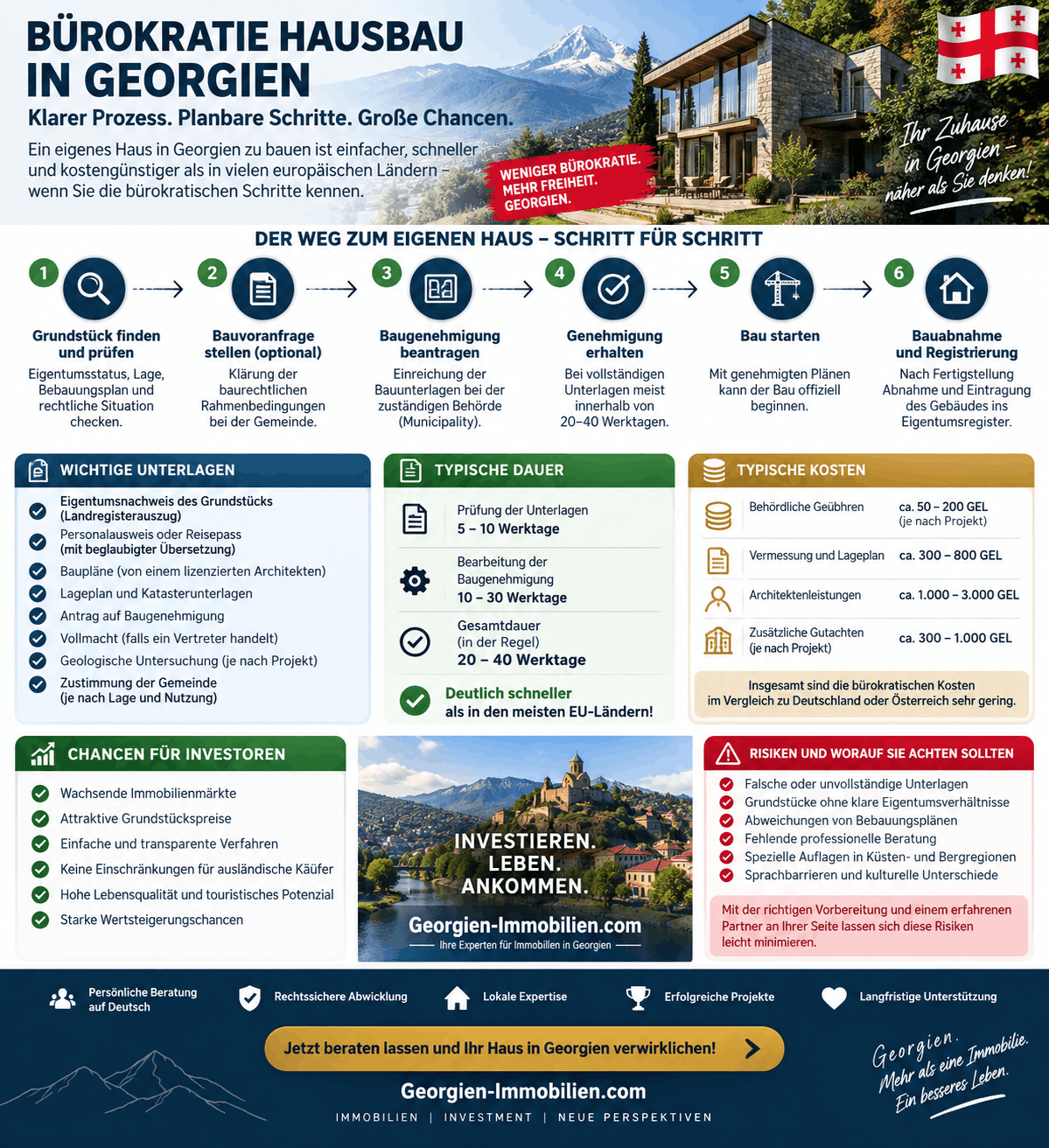

Bürokratie Hausbau Georgien
Bürokratie beim Hausbau in Georgien: Baugenehmigung, Grundstücksprüfung und Investorenstrategie 2026
Wer in Georgien ein Haus bauen möchte, sollte den häufig gehörten Satz „In Georgien ist vieles unkompliziert“ nicht mit „In Georgien kann ohne Genehmigung gebaut werden“ verwechseln. Auch in Georgien müssen Eigentumsrechte, Grundstückskategorie, Bebauungsparameter, Bauplanung, Statik, technische Anforderungen, Genehmigungen, Bauüberwachung und die spätere Inbetriebnahme zusammenpassen.
Die Bürokratie beim Hausbau in Georgien ist für gut vorbereitete Investoren beherrschbar. Sie kann jedoch teuer werden, wenn zuerst ein vermeintlich günstiges Grundstück gekauft und erst danach geprüft wird, ob der ausländische Käufer es überhaupt erwerben durfte, ob eine rechtlich gesicherte Zufahrt besteht, welche Bebauung zulässig ist oder ob Strom, Wasser, Abwasser und Gas tatsächlich angeschlossen werden können.
Die wichtigste Investorenregel lautet deshalb: Kaufen Sie in Georgien kein Baugrundstück allein aufgrund einer Maklerbeschreibung, eines Lageplans oder der Aussage „Hier kann man problemlos bauen“. Vor dem Kauf muss schriftlich und fachlich geprüft werden, ob der Käufer das Grundstück erwerben darf und ob das konkret geplante Haus genehmigungsfähig ist.
Dieser Leitfaden erklärt die Bürokratie beim Hausbau in Georgien mit Datenstand 4. September 2026. Er richtet sich an deutschsprachige Eigennutzer, Auswanderer, private Bauherren, Projektentwickler und Investoren, die in Tiflis, Batumi, Kutaisi, Kachetien, Mzcheta-Mtianeti oder anderen Regionen Georgiens ein Haus, eine Villa, ein Ferienobjekt oder ein kleineres Wohnprojekt errichten möchten.
Das Wichtigste zur Bürokratie beim Hausbau in Georgien
| Frage | Investorenorientierte Antwort |
|---|---|
| Dürfen Deutsche in Georgien ein Haus bauen? | Grundsätzlich ja. Entscheidend ist jedoch, ob der Käufer das Grundstück rechtmäßig erwerben darf und ob das Vorhaben planungs- und baurechtlich zulässig ist. |
| Können Ausländer Grundstücke erwerben? | Nichtlandwirtschaftlich eingestufte Grundstücke können ausländische Käufer grundsätzlich erwerben. Für landwirtschaftliche Grundstücke gelten erhebliche gesetzliche Beschränkungen. |
| Reicht das Eigentum am Grundstück zum Bauen aus? | Nein. Eigentum bedeutet nicht automatisch Baurecht. Nutzung, Bebauungsparameter, Zufahrt, Abstände, Gebäudehöhe und weitere Vorgaben müssen separat geprüft werden. |
| Benötigt ein Einfamilienhaus eine Genehmigung? | Für ein neues Wohnhaus ist regelmäßig mindestens eine gesetzlich vorgesehene Bauanzeige oder eine Baugenehmigung erforderlich. Das konkrete Verfahren hängt von Gebäudeklasse, Projektparametern und Gemeinde ab. |
| Welche Behörde ist zuständig? | Grundsätzlich die zuständige Gemeinde beziehungsweise deren Architektur- oder Genehmigungsstelle. In Tiflis ist dies insbesondere der Tbilisi Architecture Service. |
| Wie lange dauert die Baugenehmigung? | Die gesetzlichen Bearbeitungsfristen einzelner Stufen sind relativ kurz. Einschließlich Planung, Vermessung, Geologie, Nachforderungen und anderer Behörden sollte bei einem einfachen Projekt häufig mit mehreren Monaten gerechnet werden. |
| Kann ein Projekt aus Deutschland gesteuert werden? | Ja, mit notariell beziehungsweise ordnungsgemäß erteilter Vollmacht, klaren Kontrollstrukturen und zuverlässigen Fachleuten vor Ort. |
| Was ist das größte Risiko? | Der Kauf eines ungeeigneten oder rechtlich problematischen Grundstücks vor Abschluss der baurechtlichen Prüfung. |
| Wann ist ein Bauprojekt investierbar? | Wenn Eigentum, Erwerbsfähigkeit, Grundstücksgrenzen, Zufahrt, Bebauungsrecht, Anschlüsse, Baukosten, Genehmigungsweg und Exit-Strategie nachvollziehbar dokumentiert sind. |
Eine ausführliche Grundlage zum allgemeinen Immobilienerwerb finden Käufer im Ratgeber Haus in Georgien kaufen. Der Hausbau ist jedoch komplexer als der Erwerb eines bereits fertiggestellten und ordnungsgemäß registrierten Hauses, weil der Investor neben dem Kaufprozess zusätzlich das gesamte Entwicklungs-, Genehmigungs- und Baukostenrisiko übernimmt.
Was bedeutet „Bürokratie Hausbau Georgien“ konkret?
Bei der Bürokratie rund um den Hausbau in Georgien geht es nicht nur um einen einzelnen Bauantrag. Ein baureifes Projekt entsteht vielmehr auf mehreren rechtlich und technisch miteinander verbundenen Ebenen:
- Der Käufer muss das Grundstück erwerben dürfen.
- Das Grundstück muss korrekt vermessen und im öffentlichen Register eingetragen sein.
- Die Grundstückskategorie und die zulässige Nutzung müssen zum Vorhaben passen.
- Die planungsrechtlichen Bebauungsparameter müssen das gewünschte Haus ermöglichen.
- Die Zufahrt muss tatsächlich und rechtlich gesichert sein.
- Die technische Erschließung muss machbar und wirtschaftlich sein.
- Architektur, Statik, Geologie und weitere Unterlagen müssen genehmigungsfähig erstellt werden.
- Das richtige Anzeige- oder Genehmigungsverfahren muss durchgeführt werden.
- Während des Baus müssen die genehmigten Pläne und technischen Vorschriften eingehalten werden.
- Nach Fertigstellung muss das Gebäude in Betrieb genommen und korrekt registriert werden.
Ein Grundstück kann somit im öffentlichen Register ordnungsgemäß eingetragen und trotzdem für das geplante Haus ungeeignet sein. Ebenso kann ein technisch gut bebaubares Grundstück wegen seiner landwirtschaftlichen Klassifizierung für einen ausländischen Erwerber problematisch sein.
Der öffentliche Registerauszug ist deshalb ein zentraler Bestandteil der Prüfung, aber kein vollständiger Baurechtsnachweis.
Die fünf Bürokratieebenen eines georgischen Hausbauprojekts
| Bürokratieebene | Zentrale Frage | Typischer Fehler |
|---|---|---|
| Eigentumsrecht | Wem gehört das Grundstück und darf der Käufer es erwerben? | Kauf trotz ungeklärter landwirtschaftlicher Klassifizierung |
| Kataster und Grenzen | Stimmen Fläche, Grenzpunkte und tatsächliche Nutzung überein? | Zaun, Zufahrt oder Gebäude liegen außerhalb der registrierten Grenzen |
| Planungsrecht | Was darf auf dem Grundstück gebaut werden? | Hausgröße wird geplant, bevor Bebauungsparameter geprüft wurden |
| Baugenehmigung | Welche Unterlagen und Genehmigungsstufen sind erforderlich? | Bauvertrag wird abgeschlossen, bevor eine belastbare Genehmigungsstrategie vorliegt |
| Fertigstellung | Kann das Gebäude ordnungsgemäß in Betrieb genommen und registriert werden? | Abweichungen vom genehmigten Projekt verhindern den sauberen Abschluss |
Aktuelle Marktanalyse 2026: Warum die Bürokratie für Investoren wichtiger wird
Der georgische Bau- und Immobilienmarkt ist 2026 weiterhin aktiv. Gleichzeitig steigen die Anforderungen an eine realistische Projektkalkulation.
Nach den offiziellen Daten für Januar bis Juni 2026 wurden in Georgien 5.391 Genehmigungen für Neubauten und Rekonstruktionen erteilt. Das waren 0,6 Prozent weniger als im entsprechenden Vorjahreszeitraum. Die insgesamt genehmigte Fläche stieg jedoch um 1,7 Prozent auf rund 5,276 Millionen Quadratmeter.
Fast drei Viertel der Genehmigungen entfielen auf vier Regionen:
| Region | Anteil an den Genehmigungen Januar bis Juni 2026 |
|---|---|
| Tiflis | 49,2 % |
| Kvemo Kartli | 9,2 % |
| Adscharien | 7,6 % |
| Kachetien | 7,3 % |
| Mzcheta-Mtianeti | 6,5 % |
| Shida Kartli | 5,0 % |
| Samegrelo-Zemo Svaneti | 4,5 % |
| Imeretien | 4,2 % |
| Samtskhe-Javakheti | 3,6 % |
| Gurien | 2,1 % |
| Racha-Lechkhumi und Kvemo Svaneti | 0,7 % |
Die Statistik umfasst nicht nur Einfamilienhäuser, sondern unter anderem Wohnanlagen, Gewerbeobjekte, Hotels, Industriegebäude, landwirtschaftliche Gebäude und Rekonstruktionen. Sie ist daher kein reiner Wohnungsbauindikator.
Im gleichen Zeitraum wurden 1.459 Objekte fertiggestellt. Das waren 5,3 Prozent weniger als im Vorjahreszeitraum. Die fertiggestellte Fläche sank um 3,6 Prozent auf rund 1,546 Millionen Quadratmeter.
Was bedeuten diese Zahlen für Bauherren?
Die nahezu stabile Zahl der Genehmigungen bei gleichzeitig größerer genehmigter Fläche deutet darauf hin, dass im Durchschnitt weiterhin umfangreiche Projekte in der Pipeline sind. Die rückläufige Zahl der Fertigstellungen zeigt gleichzeitig, dass eine erteilte Genehmigung nicht automatisch eine schnelle oder wirtschaftlich erfolgreiche Fertigstellung garantiert.
Verzögerungen können unter anderem entstehen durch:
- Finanzierungslücken,
- Kostensteigerungen,
- fehlende Anschlüsse,
- Planänderungen,
- Nachforderungen der Behörden,
- Probleme mit Bauunternehmen,
- saisonale Bauunterbrechungen,
- schwierige Grundstücksverhältnisse,
- unzureichende Bauüberwachung,
- Streitigkeiten über Grenzen oder Zufahrten.
Auch die Preisentwicklung erhöht den Druck auf Entwickler. Der offizielle Wohnimmobilienpreisindex für den Tifliser Neubauwohnungsmarkt stieg im zweiten Quartal 2026 um 0,9 Prozent gegenüber dem Vorquartal und um 4,9 Prozent gegenüber dem Vorjahresquartal. Bei neu angebotenen freistehenden Häusern in Tiflis betrug der jährliche Anstieg 5,5 Prozent.
Gegenüber dem Durchschnitt des Jahres 2020 lag der Gesamtindex 63,8 Prozent höher; bei freistehenden Häusern betrug der Anstieg 68,2 Prozent. Dabei ist wichtig, dass dieser Index ausschließlich neu angebotene Wohnungen und freistehende Häuser in Tiflis erfasst. Er bildet weder ganz Georgien noch Grundstückspreise oder tatsächlich beurkundete Transaktionspreise vollständig ab.
Zusätzlich stieg der georgische Baukostenindex im Juni 2026 um 3,9 Prozent gegenüber Juni 2025. Im Wohnungsbausegment betrug der jährliche Anstieg 3,5 Prozent. Seit Februar 2022 erhöhte sich der gesamte Baukostenindex um 29,3 Prozent.
Die Investorenfolgerung
Ein steigender Immobilienmarkt kann höhere Verkaufspreise ermöglichen. Gleichzeitig können Grundstück, Planung, Infrastruktur und Bauleistungen schneller teurer werden als ursprünglich kalkuliert. Ein Investor sollte deshalb nicht nur fragen:
„Wie günstig kann ich in Georgien bauen?“
Die entscheidenden Fragen lauten vielmehr:
- Welche Kosten sind bereits belastbar bekannt?
- Welche Genehmigungsrisiken sind im Kaufpreis enthalten?
- Welche Infrastruktur muss der Investor zusätzlich finanzieren?
- Wie lange bleibt Kapital gebunden?
- Wie hoch ist die Reserve für Änderungen und Verzögerungen?
- Welcher Verkaufspreis oder welche Miete ist konservativ erreichbar?
- Kann das Objekt nach Fertigstellung problemlos registriert, finanziert und verkauft werden?
Eine weiterführende Einordnung des Gesamtmarktes bietet die Analyse zum Immobilienmarkt Georgien.
Das Grundstück ist der wichtigste Teil der Hausbau-Bürokratie
Viele Fehler beim Hausbau entstehen nicht auf der Baustelle, sondern bereits beim Grundstückskauf.
Ein schönes Grundstück mit Bergblick, Obstbäumen, Weinreben oder Meeresnähe kann baurechtlich problematisch sein. Umgekehrt kann ein unspektakuläres Grundstück mit gesicherter Zufahrt, geklärten Grenzen, nichtlandwirtschaftlicher Klassifizierung, eindeutigen Bebauungsparametern und vorhandenen Anschlüssen für einen Investor wesentlich wertvoller sein.
Der Registerauszug beantwortet nicht alle Fragen
Vor dem Kauf sollte ein aktueller Auszug aus dem georgischen öffentlichen Register beschafft werden. Je nach Einzelfall können daraus unter anderem Eigentümer, Katasternummer, registrierte Fläche, Rechte, Belastungen, Hypotheken, Verbote oder andere Eintragungen hervorgehen.
Für die Bauentscheidung sind jedoch zusätzliche Prüfungen erforderlich:
- Stimmen die registrierten Grenzen mit der Realität überein?
- Ist das Grundstück landwirtschaftlich oder nichtlandwirtschaftlich eingestuft?
- Ist die geplante Wohnnutzung zulässig?
- Gibt es einen gültigen Bebauungs- oder Entwicklungsplan?
- Welche Bebauungskoeffizienten gelten?
- Wie viele Geschosse sind erlaubt?
- Welche Gebäudehöhe ist zulässig?
- Welche Abstände müssen eingehalten werden?
- Verläuft eine Bau-, Straßen- oder Infrastrukturgrenze über das Grundstück?
- Bestehen Schutzbereiche oder Denkmalschutzvorgaben?
- Gibt es eine rechtlich gesicherte Verbindung zur öffentlichen Straße?
- Sind Strom, Wasser, Abwasser und gegebenenfalls Gas verfügbar?
- Liegt das Grundstück in einem Überschwemmungs-, Erdrutsch- oder geologisch schwierigen Bereich?
- Gibt es nicht registrierte Gebäude, Mauern oder Anbauten?
- Sind Nachbargrundstücke oder Zufahrten tatsächlich so registriert, wie sie vor Ort genutzt werden?
Katasterkarte und tatsächliche Situation vergleichen
In Georgien sollte ein Grundstück nicht ausschließlich anhand einer Online-Karte beurteilt werden. Sinnvoll ist eine aktuelle topografische und geodätische Vermessung durch einen qualifizierten Fachbetrieb.
Besonders kritisch sind folgende Abweichungen:
- Der vorhandene Zaun folgt nicht der registrierten Grenze.
- Ein Teil des Hauses oder Nebengebäudes steht auf dem Nachbargrundstück.
- Die Zufahrt verläuft über privaten Grund.
- Ein Bachlauf, Entwässerungsgraben oder Versorgungsweg wurde überbaut.
- Die tatsächliche Fläche ist kleiner als im Angebot angegeben.
- Ein Hangbereich ist zwar Teil der Parzelle, aber wirtschaftlich kaum nutzbar.
- Ein Nachbar nutzt seit Jahren einen Teil des Grundstücks.
- Öffentliche Leitungen oder Schutzstreifen schränken die Bebauung ein.
Bei einer Differenz zwischen Verkaufsanzeige, Kataster und tatsächlicher Nutzung sollte nicht einfach auf eine spätere Korrektur vertraut werden. Die Bereinigung kann Vermessungen, Zustimmung Dritter, Katasteränderungen oder gerichtliche Auseinandersetzungen erforderlich machen.
Landwirtschaftliches Grundstück: Das größte rechtliche Risiko für ausländische Käufer
Die Unterscheidung zwischen landwirtschaftlicher und nichtlandwirtschaftlicher Fläche ist für ausländische Investoren besonders wichtig.
Ausländische natürliche Personen können in Georgien grundsätzlich Wohnungen, Gebäude und nichtlandwirtschaftlich eingestufte Grundstücke erwerben. Für landwirtschaftliche Grundstücke gelten dagegen besondere Eigentumsbeschränkungen.
Nach dem georgischen Gesetz über landwirtschaftliches Grundeigentum kann ein ausländischer Staatsangehöriger landwirtschaftliche Fläche grundsätzlich nur in gesetzlich bestimmten Ausnahmefällen, insbesondere durch Erbschaft, erwerben. Eine in Georgien registrierte Gesellschaft mit ausländisch beherrschter Beteiligungsstruktur kann landwirtschaftliche Fläche nicht allein deshalb problemlos kaufen, weil sie eine georgische Gesellschaft ist. Eine solche Gesellschaft kann nach den gesetzlichen Voraussetzungen ein genehmigtes Investitionskonzept und eine Entscheidung der georgischen Regierung benötigen.
Warum eine georgische LLC nicht automatisch hilft
In Angeboten wird ausländischen Käufern gelegentlich erklärt, das Problem könne einfach durch die Gründung einer georgischen Gesellschaft gelöst werden. Diese Aussage ist zu pauschal.
Entscheidend ist nicht nur der Sitz der Gesellschaft, sondern auch, wer sie beherrscht. Ist der maßgebliche beziehungsweise dominante Gesellschafter ein Ausländer oder eine ausländische Gesellschaft, bleiben die gesetzlichen Beschränkungen relevant.
Von Treuhand-, Strohmann- oder rein formalen Gesellschafterkonstruktionen ist dringend abzuraten. Solche Modelle können erhebliche Eigentums-, Kontroll-, Steuer- und Durchsetzungsrisiken verursachen. Der Investor könnte wirtschaftlich bezahlen, ohne rechtlich sicher über Grundstück und Projekt verfügen zu können.
Kann ein landwirtschaftliches Grundstück umklassifiziert werden?
Eine Änderung der Grundstückskategorie kann je nach Standort, Planung und rechtlicher Ausgangslage Gegenstand eines gesonderten Verfahrens sein. Sie ist jedoch weder automatisch noch garantiert.
Ein ausländischer Käufer sollte deshalb keinen unwiderruflichen Kaufvertrag unterzeichnen und keine hohe, nicht rückzahlbare Anzahlung leisten, wenn der Erwerb oder die geplante Umklassifizierung noch ungeklärt ist.
Die sicherere Struktur besteht darin, dass:
- der rechtliche Status vollständig geprüft wird,
- die Erwerbsfähigkeit des Käufers schriftlich bestätigt wird,
- die geplante Nutzung mit der Gemeinde abgestimmt wird,
- erforderliche Änderungen vor Vollzug des Kaufs erfolgen,
- der Kaufvertrag klare aufschiebende Bedingungen enthält.
Die allgemeine Rechtslage für ausländische Käufer wird auch in den FAQ zum Immobilienkauf in Georgien erläutert.
Was darf auf einem Grundstück gebaut werden?
Das Eigentum am Grundstück beantwortet nicht die Frage, was darauf gebaut werden darf. Für das konkrete Bauvorhaben sind die planungsrechtlichen Bedingungen entscheidend.
Die Bedingungen für die bauliche Nutzung eines Grundstücks können unter anderem festlegen:
- zulässige Nutzungsart,
- Art der Bebauung,
- maximale überbaubare Fläche,
- maximal zulässige Geschossfläche,
- Mindestanteil begrünter Fläche,
- Lage des Gebäudes auf dem Grundstück,
- Baugrenzen und Baulinien,
- Gebäudeabstände,
- maximale Höhe,
- Anzahl der Geschosse,
- Stellplätze,
- Zufahrt,
- Anschluss an Verkehrs- und Versorgungsinfrastruktur,
- besondere Schutz- oder Sicherheitsanforderungen.
In der georgischen Planungspraxis begegnen Investoren häufig den Bezeichnungen K-1, K-2 und K-3. Vereinfacht beziehen sich diese Werte auf die Überbauung des Grundstücks, die zulässige bauliche Intensität beziehungsweise Geschossfläche und den erforderlichen Grün- oder Freiflächenanteil. Welche Berechnung im konkreten Projekt gilt, muss der beauftragte Architekt anhand der aktuellen örtlichen Vorschriften prüfen.
Beispiel: Ein großes Grundstück ist nicht automatisch stark bebaubar
Ein 1.500 Quadratmeter großes Grundstück kann auf den ersten Blick ausreichend für mehrere Häuser erscheinen. Die wirtschaftlich nutzbare Fläche kann jedoch deutlich kleiner werden durch:
- Hangneigung,
- vorgeschriebene Abstände,
- Baugrenzen,
- Zufahrtsflächen,
- Stellplätze,
- Entwässerung,
- Grünflächenanteil,
- Leitungsrechte,
- geologische Schutzmaßnahmen,
- private oder öffentliche Wegerechte.
Für Investoren zählt deshalb nicht nur der Kaufpreis pro Quadratmeter Grundstück. Entscheidender ist der Preis pro tatsächlich realisierbarem Quadratmeter Wohn- oder Nutzfläche.
Welche Behörden sind beim Hausbau in Georgien beteiligt?
Die zentrale Genehmigungsstelle ist grundsätzlich die zuständige Gemeinde beziehungsweise eine von ihr eingerichtete öffentlich-rechtliche Stelle.
| Stelle | Typische Funktion |
|---|---|
| National Agency of Public Registry | Eigentumsregistrierung, Registerauszüge, Katasterinformationen, Rechte und Belastungen |
| Public Service Hall | Zugang zu zahlreichen staatlichen Verwaltungs- und Registerdienstleistungen |
| Gemeinde beziehungsweise kommunale Architekturbehörde | Bebauungsbedingungen, Architekturprüfung, Bauanzeige, Baugenehmigung, Bauaufsicht und Inbetriebnahme |
| Tbilisi Architecture Service | Zuständige Architektur- und Genehmigungsstelle für Projekte innerhalb Tiflis |
| Andere beteiligte Fachbehörden | Umwelt, Denkmalschutz, Straßen, öffentliche Flächen oder besondere Schutzbereiche |
| Versorgungsunternehmen | Technische Bedingungen und Anschlüsse für Strom, Gas, Wasser und Abwasser |
| Vermessungsingenieur | Katasterprüfung, Topografie und Grenzvermessung |
| Geologe beziehungsweise Geotechniker | Untersuchung von Boden, Tragfähigkeit, Grundwasser und Hangrisiken |
| Architekt und Fachplaner | Entwurf, Genehmigungsplanung, Statik und technische Planung |
| Akkreditierte Prüfstelle oder zertifizierter Sachverständiger | Prüfung bestimmter Planungs- oder Bauleistungen und gegebenenfalls technische Bauüberwachung |
Gemeindegrenzen genau prüfen
„Tiflis Umgebung“ ist keine eindeutige Verwaltungsbezeichnung. Ein Grundstück kann geografisch nahe an Tiflis liegen, rechtlich aber zu einer anderen Gemeinde in Kvemo Kartli oder Mzcheta-Mtianeti gehören.
Das beeinflusst unter anderem:
- zuständige Behörde,
- geltende Planung,
- Gebühren,
- digitale Einreichungsmöglichkeiten,
- örtliche Anforderungen,
- Erschließungszustand,
- Bearbeitungspraxis.
Der Standort darf deshalb nicht nur nach Fahrzeit zum Zentrum, sondern muss anhand der Katasternummer und Gemeindezugehörigkeit bestimmt werden.
Gebäudeklassen und Genehmigungsarten in Georgien
Das georgische Baurecht unterscheidet fünf Gebäudeklassen:
| Klasse | Allgemeine Risikoeinordnung |
|---|---|
| Klasse I | geringfügiges Risiko |
| Klasse II | niedriges Risiko |
| Klasse III | mittleres Risiko |
| Klasse IV | hohes Risiko |
| Klasse V | erhöhtes technisches Risiko |
Die Einstufung richtet sich nach Nutzung, Größe, Höhe, technischen Parametern und Risikomerkmalen. Treffen mehrere Merkmale unterschiedlicher Klassen zusammen, kann die höchste einschlägige Klasse maßgeblich sein.
Viele gewöhnliche Einfamilienhäuser können der Klasse II zugeordnet werden. Das darf jedoch nicht pauschal angenommen werden. Ein großes, technisch besonderes, mehrgeschossiges oder gemischt genutztes Gebäude kann anders einzustufen sein.
Bauanzeige oder Baugenehmigung?
Das georgische Baugesetz sieht als rechtliche Grundlagen insbesondere Bauanzeigen und Baugenehmigungen vor.
Grundsätzlich gilt:
- Für viele Vorhaben der Klasse I ist eine einfache Bauanzeige vorgesehen.
- Für Vorhaben der Klassen III und IV ist grundsätzlich eine Baugenehmigung erforderlich.
- Bei Vorhaben der Klasse II kann die Gemeinde je nach Gebiet und kommunaler Regelung eine detaillierte Bauanzeige anstelle einer Baugenehmigung vorsehen.
- Der Antragsteller kann unter bestimmten Voraussetzungen auch eine Baugenehmigung beantragen, obwohl grundsätzlich ein Anzeigeverfahren möglich wäre.
Für einen ausländischen Investor ist es riskant, die Gebäudeklasse selbst anhand der Wohnfläche oder Geschosszahl festzulegen. Die Einstufung sollte durch den lokalen Architekten bestätigt und mit der zuständigen Behörde abgestimmt werden.
Fertighaus und Tiny House sind nicht automatisch genehmigungsfrei
Die Bezeichnung „mobil“, „modular“, „Fertighaus“, „Containerhaus“ oder „Tiny House“ beseitigt das Baurecht nicht.
Entscheidend sind unter anderem:
- dauerhafte oder nur vorübergehende Aufstellung,
- Fundamentierung,
- Anschlüsse,
- Nutzung zu Wohn- oder Beherbergungszwecken,
- Größe und Höhe,
- Eingriff in das Grundstück,
- technische Merkmale.
Auch ein vorgefertigtes Gebäude kann somit eine Bauanzeige, eine Baugenehmigung und eine ordnungsgemäße Inbetriebnahme benötigen.
Der Ablauf der Baugenehmigung in Georgien
Die Bürokratie beim Hausbau in Georgien wird überschaubarer, wenn sie als Projektprozess und nicht als einzelner Behördengang verstanden wird.
Phase 1: Investitionsprofil festlegen
Vor der Grundstückssuche sollte der Investor definieren:
- Eigennutzung oder Vermietung,
- Dauerwohnen oder Ferienvermietung,
- Einzelhaus oder mehrere Einheiten,
- geplante Wohnfläche,
- Grundstücksbedarf,
- maximaler Gesamtinvestitionsbetrag,
- gewünschte Bauqualität,
- Zielmiete oder Zielverkaufspreis,
- Zeitrahmen,
- gewünschte Region,
- spätere Exit-Strategie.
Ohne ein solches Profil kann nicht geprüft werden, ob ein Grundstück tatsächlich geeignet ist.
Ein 600-Quadratmeter-Grundstück kann für ein kompaktes Stadthaus ausreichen, aber für eine Villa mit Pool, Stellplätzen und Garten ungeeignet sein. Ein abgelegenes Grundstück kann für den privaten Rückzugsort attraktiv, für eine dauerhaft vermietete Familienimmobilie jedoch wirtschaftlich unpraktisch sein.
Phase 2: Rechtliche Grundstücksprüfung
Vor einer verbindlichen Kaufentscheidung sollten mindestens geprüft werden:
- aktueller Eigentümer,
- Verfügungsberechtigung des Verkäufers,
- Katasternummer,
- registrierte Fläche,
- Grundstückskategorie,
- Hypotheken und Belastungen,
- Verbote und Verfügungsbeschränkungen,
- Miet-, Pacht- oder Nutzungsrechte,
- anhängige Streitigkeiten,
- Vollmachten des Verkäufers,
- Ehegatten-, Erb- oder Miteigentumsfragen,
- vorhandene Gebäude und deren Registrierung.
Bei Gesellschaften als Verkäufer sollten zusätzlich Vertretungsmacht, Gesellschafterstruktur und etwaige unternehmensrechtliche Beschränkungen geprüft werden.
Phase 3: Vermessung und technische Vorprüfung
Die technische Vorprüfung sollte mindestens umfassen:
- topografische Aufnahme,
- Vergleich von Kataster und Realität,
- Untersuchung der Zufahrt,
- Höhenverlauf,
- Hangneigung,
- Entwässerung,
- Bodenverhältnisse,
- vorhandene Leitungen,
- mögliche Anschlusswege,
- Standort von Bestandsgebäuden,
- Abstände zu Nachbarn,
- erste Positionierung des geplanten Hauses.
Bei Hanggrundstücken, Küstenlagen, Flussnähe oder bekannten Erdrutschgebieten sollte die geologische Prüfung nicht auf die Zeit nach dem Kauf verschoben werden.
Phase 4: Planungsrechtliche Machbarkeit
Der Architekt prüft die geltenden Entwicklungs- und Bebauungsbedingungen. Besteht ein detaillierter Entwicklungsplan, können sich die zulässigen Parameter daraus ergeben. Ist kein entsprechender Plan vorhanden, kann eine gesonderte Genehmigungsstufe zur Festlegung der Nutzungs- und Bebauungsbedingungen erforderlich sein.
Diese Stufe ist für Investoren entscheidend, weil sie unter anderem festlegt:
- welche Nutzung zulässig ist,
- welche Gebäudedimensionen möglich sind,
- wo das Gebäude stehen darf,
- wie hoch es werden darf,
- wie viele Geschosse zulässig sind,
- welche Infrastrukturmaßnahmen verlangt werden können.
Die Festlegung der Grundstücksnutzungsbedingungen wird grundsätzlich innerhalb einer gesetzlichen Basisfrist von zehn Arbeitstagen entschieden. Sind weitere Behörden einzubeziehen oder fehlen Unterlagen, kann das Verfahren deutlich länger dauern. Unter bestimmten Voraussetzungen kann die Frist verlängert werden.
Die genehmigten Grundstücksnutzungsbedingungen gelten grundsätzlich drei Jahre, bevor die nächste Genehmigungsstufe begonnen wird.
Phase 5: Vorentwurf und Wirtschaftlichkeitskontrolle
Erst wenn die wesentlichen Grundstücksparameter bekannt sind, sollte der detailliertere Vorentwurf erstellt werden.
Der Investor sollte jetzt erneut rechnen:
- tatsächlich mögliche Wohnfläche,
- Baukosten,
- Außenanlagen,
- Stützmauern,
- Zufahrt,
- Stellplätze,
- Entwässerung,
- Anschlüsse,
- Planungs- und Prüfkosten,
- Finanzierungskosten,
- Zeitreserve,
- Vermietungs- oder Verkaufserlös.
Ein Projekt sollte nicht fortgeführt werden, nur weil bereits Geld für das Grundstück ausgegeben wurde. Erkennt die Vorplanung eine wirtschaftliche Fehlkalkulation, kann ein frühzeitiger Abbruch wesentlich günstiger sein als ein schlecht vermarktbares Gebäude.
Phase 6: Architektur- und Fachplanung
Für Vorhaben der Klassen II bis IV müssen die relevanten Planungsunterlagen grundsätzlich von entsprechend qualifizierten Architekten und Fachplanern erstellt werden.
Zum Genehmigungspaket können je nach Projekt gehören:
- detaillierter Architekturentwurf,
- Lageplan,
- Grundrisse,
- Schnitte,
- Ansichten,
- Flächen- und Parameterberechnungen,
- Tragwerkskonzept und Statik,
- ingenieurgeologische Untersuchung,
- Bauorganisationsplan,
- technische Fachplanung,
- Brandschutzanforderungen,
- Angaben zu den verwendeten technischen Normen,
- Sachverständigengutachten,
- Nachweise über Anschlüsse oder Infrastruktur,
- Umweltentscheidung, falls gesetzlich erforderlich,
- Fotografien der vorgeschriebenen Informationstafel.
Bei einem dreistufigen Verfahren kann die Architektur separat genehmigt werden. Die gesetzliche Basisfrist für diese Genehmigungsstufe beträgt grundsätzlich 17 Arbeitstage. Die genehmigte Architekturplanung kann grundsätzlich fünf Jahre gültig bleiben, bevor die abschließende Genehmigungsstufe begonnen wird.
Phase 7: Antrag auf Baugenehmigung
Im regulären zweistufigen Verfahren besteht der Prozess im Kern aus:
- Genehmigung der Bedingungen für die bauliche Nutzung des Grundstücks,
- Erteilung der eigentlichen Baugenehmigung.
In einem dreistufigen Verfahren kommt zwischen diesen Stufen die gesonderte Genehmigung des Architekturprojekts hinzu.
Für die abschließende Entscheidung über eine Baugenehmigung gilt im zweistufigen Verfahren grundsätzlich eine Basisfrist von 20 Arbeitstagen. Im dreistufigen Verfahren kann die abschließende Genehmigungsentscheidung grundsätzlich innerhalb von fünf Arbeitstagen erfolgen.
Die Behörde kann die Frist bei begründetem zusätzlichem Prüfbedarf verlängern. In Denkmalschutzbereichen sind längere Erweiterungsmöglichkeiten vorgesehen. Auch die Beteiligung einer anderen Verwaltungsstelle kann zusätzliche Bearbeitungszeit auslösen, die nicht in der allgemeinen Basisfrist enthalten ist.
Gesetzliche Frist ist nicht gleich Gesamtprojektdauer
Die gesetzlichen Fristen beginnen nicht mit dem ersten Gespräch mit dem Architekten und auch nicht mit dem Grundstückskauf. Vorher können erforderlich sein:
- Beschaffung von Registerunterlagen,
- Vermessung,
- geologische Untersuchung,
- Klärung der Grundstücksgrenzen,
- Erstellung des Entwurfs,
- Abstimmung mit Versorgern,
- Korrektur fehlerhafter Unterlagen,
- Beteiligung weiterer Behörden,
- Anpassung des Projekts.
Die häufig beworbene Aussage „Baugenehmigung in 20 Tagen“ beschreibt deshalb allenfalls eine einzelne gesetzliche Entscheidungsstufe bei vollständig eingereichten und genehmigungsfähigen Unterlagen.
Phase 8: Information der Öffentlichkeit und Nachbarn
Vor Beginn bestimmter Genehmigungsabschnitte ist am öffentlich zugänglichen Rand des Baugrundstücks eine Informationstafel anzubringen. Das Gesetz sieht vor, dass diese grundsätzlich drei Kalendertage vor Beginn des Verwaltungsverfahrens aufgestellt wird.
Personen, deren rechtmäßige Interessen unmittelbar durch das Bauvorhaben betroffen sein können, können in das Verfahren einbezogen werden und Einsicht in die eingereichten Unterlagen erhalten.
Für Investoren bedeutet das:
- Abstandsflächen müssen korrekt geplant sein.
- Zufahrts- und Leitungsrechte dürfen nicht ungeklärt bleiben.
- Grenzkonflikte sollten vor Antragstellung bereinigt werden.
- Verschattung, Stützmauern, Entwässerung und Geländeveränderungen können Nachbarinteressen berühren.
- Eine frühzeitige sachliche Kommunikation mit direkten Nachbarn kann spätere Konflikte reduzieren.
Phase 9: Genehmigung erhalten und Baubeginn vorbereiten
Die Baugenehmigung wird mit ihrer ordnungsgemäßen Bekanntgabe wirksam. Ihre Gültigkeitsdauer richtet sich nach dem genehmigten Bauablauf beziehungsweise Bauorganisationsplan.
Vor dem Baubeginn sollten mindestens vorliegen:
- rechtswirksame Genehmigung,
- vollständiger genehmigter Plansatz,
- Ausführungsplanung,
- Bauvertrag,
- Leistungsverzeichnis,
- Zahlungsplan,
- Bauzeitenplan,
- Baustelleneinrichtungsplan,
- Verantwortlichkeiten für Bauleitung und Sicherheit,
- Versicherungsnachweise,
- Kontroll- und Dokumentationsplan.
Ein genehmigter Architekturplan allein ist noch kein vollständiger Ausführungsplan. Details zu Abdichtung, Dämmung, Entwässerung, Elektroinstallation, Heizung, Lüftung, Sanitär und Anschlüssen müssen ausreichend geplant sein, bevor die entsprechenden Arbeiten beginnen.
Phase 10: Bauüberwachung
Das georgische Baurecht unterscheidet insbesondere:
- öffentliche Bauaufsicht,
- technische Bauüberwachung,
- Überwachung der Baustellensicherheit.
Die öffentliche Bauaufsicht erfolgt durch die zuständige Gemeinde. Sie darf Baustellen kontrollieren und die erforderlichen Unterlagen verlangen.
Für Gebäude der Klassen III und IV gelten strengere Anforderungen an die technische Überwachung durch akkreditierte Prüfstellen oder zertifizierte Sachverständige. Bei Projekten der Klassen I und II kann der Genehmigungsinhaber unter bestimmten Voraussetzungen selbst stärker verantwortlich sein, wenn kein technischer Überwacher bestellt wird.
Aus Investorensicht sollte bei einem Hausbau aus der Ferne dennoch nicht auf eine unabhängige technische Kontrolle verzichtet werden. Die gesetzliche Mindestanforderung ist nicht automatisch die wirtschaftlich sinnvollste Kontrollstruktur.
Phase 11: Planänderungen während des Baus
Ein häufiges Problem entsteht, wenn der Bauunternehmer vor Ort Änderungen vorschlägt:
- Fenster werden verschoben.
- Ein Balkon wird vergrößert.
- Die Gebäudehöhe verändert sich.
- Ein zusätzliches Zimmer wird angebaut.
- Eine Terrasse wird überdacht.
- Das Fundament wird anders ausgeführt.
- Eine Stützmauer wird höher.
- Der Pool wird an eine andere Stelle gesetzt.
Nicht jede Änderung erfordert zwingend eine neue Genehmigung. Wesentliche Abweichungen können jedoch eine Änderung der Genehmigungsunterlagen oder eine neue Genehmigung notwendig machen.
Keine baulich relevante Änderung sollte allein aufgrund einer mündlichen Baustellenentscheidung ausgeführt werden. Vor der Ausführung müssen Architekt und gegebenenfalls Statiker prüfen, ob die Änderung technisch und genehmigungsrechtlich zulässig ist.
Phase 12: Fertigstellung und Inbetriebnahme
Nach Abschluss der Bauarbeiten ist das Verfahren nicht automatisch beendet. Das Gebäude muss entsprechend den geltenden Regeln in Betrieb genommen werden.
Am letzten Bauabschnitt können die Abnahme des Bauabschnitts und die Inbetriebnahme unter bestimmten Voraussetzungen über einen gemeinsamen Antrag durchgeführt werden. Das Gesetz sieht hierfür grundsätzlich eine Bearbeitungsfrist von zehn Arbeitstagen vor.
Bei einem individuellen Wohnhaus der Klasse II kann ein Gutachten einer akkreditierten Prüfstelle oder eines zertifizierten Sachverständigen relevant werden. Wurde während des Baus kein technischer Überwacher eingesetzt, trägt der Genehmigungsinhaber besondere Verantwortung für den erforderlichen Nachweis, dass das Haus entsprechend der Genehmigung errichtet wurde.
Phase 13: Registrierung des fertiggestellten Hauses
Nach der Inbetriebnahme sollte geprüft werden, ob das fertiggestellte Gebäude mit seinen tatsächlichen und genehmigten Daten korrekt im öffentlichen Register eingetragen ist.
Für die spätere Veräußerung, Finanzierung oder Beleihung sind insbesondere wichtig:
- korrekte Gebäudefläche,
- richtige Nutzung,
- Übereinstimmung von Register und Realität,
- vollständige Inbetriebnahmedokumentation,
- keine ungenehmigten Anbauten,
- gesicherte Grundstückszuordnung.
Ein Käufer zahlt für ein vollständig dokumentiertes Haus regelmäßig eher einen angemessenen Preis als für ein Objekt, dessen Rechtmäßigkeit erst nachträglich geklärt werden muss.
Welche Unterlagen werden für ein Hausbauprojekt benötigt?
Der genaue Umfang hängt von Gebäudeklasse, Gemeinde, Lage und Projekt ab. Typischerweise ist mit folgenden Unterlagen zu rechnen:
| Unterlage | Bedeutung |
|---|---|
| Aktueller Registerauszug | Nachweis von Eigentum, Grundstück und eingetragenen Rechten |
| Katasterplan | Darstellung der registrierten Parzelle |
| Topografisch-geodätische Aufnahme | Tatsächliche Grenzen, Höhen, Gebäude, Wege und Gelände |
| Nachweis der Verfügungsberechtigung | Eigentum, Nutzungsrecht oder Vollmacht |
| Zustimmung von Miteigentümern | Erforderlich, wenn mehrere Eigentümer betroffen sind |
| Bedingungen der Grundstücksnutzung | Zulässige Nutzung und Bebauungsparameter |
| Voruntersuchungen | Je nach Projekt Geologie, Umwelt, Bestand oder weitere Prüfungen |
| Architekturplanung | Lageplan, Grundrisse, Schnitte, Ansichten und Berechnungen |
| Ingenieurgeologisches Gutachten | Boden, Tragfähigkeit, Grundwasser und geologische Risiken |
| Tragwerksplanung | Fundament, Wände, Stützen, Decken und Erdbebensicherheit |
| Bauorganisationsplan | Bauablauf und Baustellenorganisation |
| Technische Fachplanung | Elektro, Wasser, Abwasser, Heizung, Lüftung und weitere Anlagen |
| Sachverständigengutachten | Wenn nach Klasse oder Projektart erforderlich |
| Gebührennachweis | Nachweis über die Zahlung der kommunalen Genehmigungsgebühr |
| Fotos der Informationstafel | Bestandteil des Genehmigungspakets |
| Umweltrechtliche Entscheidung | Wenn das Vorhaben einer entsprechenden Prüfung unterliegt |
| Anschlussbedingungen | Technische und wirtschaftliche Voraussetzungen der Versorger |
Wie lange dauert die Bürokratie beim Hausbau in Georgien wirklich?
Für ein normales, gut vorbereitetes Einfamilienhaus auf einem rechtlich sauberen und erschlossenen Grundstück kann die reine behördliche Bearbeitungszeit relativ kompakt sein. Die gesamte Projektvorbereitung dauert jedoch regelmäßig länger.
Realistische Szenarien
| Projektsituation | Möglicher Zeitraum bis zur Baureife |
|---|---|
| Klare Grenzen, nichtlandwirtschaftliche Fläche, vorhandene Planung, einfacher Entwurf | etwa 2 bis 4 Monate |
| Normales Grundstück mit Vermessung, Geologie und vollständiger Neuplanung | etwa 4 bis 8 Monate |
| Hanglage, zusätzliche Behörden, schwierige Anschlüsse oder Plananpassungen | etwa 6 bis 12 Monate |
| Umklassifizierung, Grenzkorrektur, fehlende Zufahrt oder Schutzbereich | 9 bis 18 Monate oder länger |
| Rechtlich nicht lösbares Grundstück | Projektabbruch trotz vorheriger Aufwendungen möglich |
Diese Zeiträume sind keine gesetzlichen Garantien. Sie dienen der Investitionsplanung und setzen voraus, dass der Investor Entscheidungen zeitnah trifft und die beteiligten Fachleute koordiniert arbeiten.
Ursachen typischer Verzögerungen
- Unterlagen sind unvollständig.
- Kataster und tatsächliche Grenzen stimmen nicht überein.
- Das Architekturprojekt überschreitet zulässige Parameter.
- Der Eigentumsnachweis ist unklar.
- Eine Zustimmung von Miteigentümern fehlt.
- Geologische Untersuchungen werden zu spät beauftragt.
- Der Anschluss an die Infrastruktur ist ungeklärt.
- Andere Fachbehörden müssen beteiligt werden.
- Ein Denkmalschutz- oder Umweltbereich ist betroffen.
- Der Entwurf wird während des Genehmigungsverfahrens mehrfach geändert.
- Der ausländische Investor erteilt Entscheidungen nur verzögert.
- Übersetzungen oder Vollmachten sind unbrauchbar.
- Der Architekt hat keine klare Vollmacht zur Kommunikation mit der Behörde.
Welche Kosten verursacht die Bürokratie beim Hausbau in Georgien?
Die eigentliche kommunale Genehmigungsgebühr ist nur ein kleiner Teil der Projektnebenkosten. Gebühren können je nach Gemeinde, Projektart und Fläche unterschiedlich geregelt sein.
Für eine seriöse Kalkulation sollten folgende Kostenblöcke getrennt angesetzt werden:
- Grundstückskauf und Registrierung
- Rechtsprüfung und Vertragsgestaltung
- Kataster- und Grenzvermessung
- Topografische Aufnahme
- geologische beziehungsweise geotechnische Untersuchung
- Vorentwurf und Architekturplanung
- Tragwerks- und Fachplanung
- Genehmigungsgebühren
- Sachverständigen- und Prüfkosten
- technische Bauüberwachung
- Baustellensicherheit
- Anschlüsse und externe Infrastruktur
- Außenanlagen, Entwässerung und Stützmauern
- Inbetriebnahme und Abschlussdokumentation
- Gebäuderegistrierung
- Übersetzungen und Vollmachten
- Finanzierungskosten
- Reserven für Änderungen und Verzögerungen
Nicht die Planungsleistung zu knapp kalkulieren
Ein günstiger Entwurf ist teuer, wenn:
- die Flächenberechnung falsch ist,
- die Statik mehrfach geändert werden muss,
- technische Anschlüsse vergessen wurden,
- das Projekt nicht genehmigungsfähig ist,
- keine verwendbare Ausführungsplanung vorliegt,
- Bauunternehmen mit unterschiedlichen Annahmen kalkulieren,
- wichtige Details erst während des Baus entschieden werden.
Investoren sollten Angebote von Architekten deshalb nicht nur nach dem Gesamtpreis vergleichen. Entscheidend ist der genaue Leistungsumfang:
- nur Konzept oder vollständige Genehmigungsplanung,
- Statik enthalten oder nicht,
- technische Planung enthalten oder nicht,
- Behördengänge enthalten oder nicht,
- Überarbeitungsschleifen enthalten oder nicht,
- Ausführungsdetails enthalten oder nicht,
- Baustellenkontrollen enthalten oder nicht,
- Inbetriebnahme begleitet oder nicht.
Projektreserve
Für ein einfaches, erschlossenes Grundstück kann im Investitionsmodell eine Reserve von etwa zehn bis 15 Prozent der kalkulierten Bau- und Erschließungskosten sinnvoll sein. Bei Hanglage, abgelegenen Standorten, komplexer Technik oder unsicherer Infrastruktur kann eine Reserve von 15 bis 25 Prozent angemessener sein.
Diese Werte sind keine amtlichen Kostensätze. Sie dienen als vorsichtige Investorenannahme. Die tatsächlich erforderliche Reserve hängt von Planungstiefe, Vertragsgestaltung und Risikoprofil ab.
Erschließung: Strom, Wasser, Abwasser und Gas separat prüfen
Ein Grundstück „mit Anschlüssen in der Straße“ ist nicht automatisch erschlossen.
Vor dem Kauf sollten schriftlich oder technisch belastbar geklärt werden:
- Wo liegt der nächste mögliche Anschlusspunkt?
- Welche Kapazität steht zur Verfügung?
- Kann die gewünschte Leistung bereitgestellt werden?
- Wer bezahlt Leitungen außerhalb des Grundstücks?
- Muss eine Straße oder fremdes Grundstück gequert werden?
- Welche Genehmigungen werden dafür benötigt?
- Wie lang ist der voraussichtliche Anschlussweg?
- Sind Transformator, Druckerhöhung oder andere Anlagen erforderlich?
- Gibt es ein öffentliches Abwassernetz?
- Ist eine private Klär- oder Sammellösung zulässig und technisch sinnvoll?
- Gibt es ausreichend Wasser für Wohnnutzung, Pool oder Bewässerung?
- Ist Gas verfügbar oder wird elektrisch beziehungsweise mit Wärmepumpe geheizt?
Die Zufahrt ist Teil der Erschließung
Eine sichtbare Schotterpiste beweist kein rechtliches Wegerecht. Vor dem Kauf muss geprüft werden, wem die Fläche gehört und auf welcher Rechtsgrundlage sie genutzt werden darf.
Eine fehlende rechtliche Zufahrt kann:
- die Baugenehmigung erschweren,
- Bauverkehr verhindern,
- Anschlüsse verteuern,
- den späteren Verkauf blockieren,
- zu Abhängigkeit von Nachbarn führen.
Eine bloße mündliche Erlaubnis des Nachbarn reicht für ein langfristiges Investment nicht aus. Erforderliche Wegerechte sollten ordnungsgemäß vereinbart und registriert werden.
Geologie, Erdbeben und Klima: Technische Prüfung ist Bürokratie mit wirtschaftlichem Nutzen
Georgien liegt in einer seismisch aktiven Region. Die Tragwerksplanung muss deshalb die einschlägigen technischen Anforderungen und Standortbedingungen berücksichtigen.
Bei der geologischen Untersuchung geht es unter anderem um:
- Tragfähigkeit des Bodens,
- Setzungsverhalten,
- Grundwasser,
- Hangstabilität,
- Erdrutschgefahr,
- Entwässerung,
- erforderliche Fundamentart,
- Stützmauern,
- Frost- und Feuchtigkeitseinflüsse.
Regionale Besonderheiten
Tiflis und Umland: Hanglagen, Auffüllböden, dichter Bestand, Zufahrten und Nachbarbebauung können die Planung verteuern.
Adscharien und Batumi: Hohe Niederschläge, Luftfeuchtigkeit, Küstenwind, Korrosion und Entwässerung verlangen eine angepasste Bauweise.
Kachetien: Hitze, trockene Perioden, landwirtschaftliche Grundstückskategorien und teilweise größere Entfernungen zu Anschlüssen sind wichtige Faktoren.
Gebirgsregionen: Schneelasten, Frost, steile Zufahrten, kurze Bausaison und Hangstabilität müssen berücksichtigt werden.
Ein geologisches Gutachten ist daher nicht nur eine formale Unterlage. Es kann verhindern, dass ein scheinbar günstiges Grundstück durch Tiefgründung, massive Stützmauern oder aufwendige Entwässerung unwirtschaftlich wird.
Hausbau in Tiflis: Hohe Nachfrage, aber anspruchsvolle Grundstücke
Tiflis vereinte im ersten Halbjahr 2026 rund 49,2 Prozent aller georgischen Baugenehmigungen auf sich. Die Hauptstadt ist damit das zentrale Bau- und Immobilienzentrum des Landes.
Für Hausbauinvestoren können insbesondere folgende Konzepte interessant sein:
- hochwertige Einfamilienhäuser,
- Stadthäuser,
- kleine Villenprojekte,
- familiengerechte Mietobjekte,
- Häuser für internationale Fachkräfte,
- kleinere Wohnanlagen in Randlagen.
Gleichzeitig sind Grundstücke in attraktiven Lagen häufig teuer, topografisch anspruchsvoll oder planungsrechtlich eng begrenzt. In dicht bebauten Stadtteilen können Zufahrt, Stellplätze, Nachbarabstände und Baustellenlogistik erhebliche Kosten verursachen.
Investoren sollten für Tiflis insbesondere prüfen:
- Mikrolage und Verkehrsanbindung,
- tatsächliche Gemeindegrenze,
- zulässige Bebauungsintensität,
- Hang- und Entwässerungssituation,
- öffentliche und private Zufahrten,
- Anschlusskapazitäten,
- Nachbarbebauung,
- Zielgruppe und erzielbare Miete,
- Wiederverkaufsfähigkeit.
Eine regionale Vertiefung bietet der Investorenleitfaden zu Immobilien in Tiflis.
Hausbau in Batumi und Adscharien: Küstenlage mit besonderen Risiken
Adscharien erreichte im ersten Halbjahr 2026 einen Anteil von 7,6 Prozent an den georgischen Baugenehmigungen.
Für Investoren sind in der Region unter anderem interessant:
- Ferienvillen,
- kleine Gästehäuser,
- Häuser für Langzeitmieter,
- Wohnobjekte außerhalb des dichten Apartmentmarktes,
- hochwertige Häuser mit Meer- oder Bergblick.
Die Küstenregion verlangt jedoch eine sorgfältige technische Planung. Feuchtigkeit, Starkregen, Entwässerung, Korrosion und Hanglagen können die Lebensdauer und Betriebskosten eines Gebäudes stark beeinflussen.
Kritische Punkte in Adscharien
- Ist das Grundstück wirklich bebaubar oder nur landschaftlich attraktiv?
- Ist die Zufahrt auch bei starkem Regen nutzbar?
- Wie wird Oberflächenwasser abgeleitet?
- Sind Stützmauern erforderlich?
- Wie weit liegen Anschlüsse entfernt?
- Ist eine ganzjährige Vermietung realistisch?
- Wie saisonal ist die touristische Nachfrage?
- Ist die Aussicht dauerhaft oder kann sie verbaut werden?
- Sind Meeresnähe und Küstenklima in der Materialwahl berücksichtigt?
Wer statt eines Neubaus eine fertige Immobilie bevorzugt, findet weitere Grundlagen unter Batumi Immobilien.
Hausbau in Kachetien: Chancen für Villen und Tourismusprojekte
Kachetien erreichte im ersten Halbjahr 2026 einen Anteil von 7,3 Prozent an den erteilten Baugenehmigungen. Die Region kann für folgende Konzepte interessant sein:
- private Landhäuser,
- Ferienvillen,
- kleinere Gästehäuser,
- Boutique-Unterkünfte,
- wein- und naturbezogene Tourismuskonzepte,
- langfristig genutzte Familienhäuser.
Gerade in Kachetien ist die Grundstückskategorie besonders sorgfältig zu prüfen. Viele attraktive Flächen werden oder wurden landwirtschaftlich genutzt. Weinberge, Obstflächen oder Hofgrundstücke können unter das besondere landwirtschaftliche Eigentumsrecht fallen.
Bei touristischen Konzepten reicht die Prüfung eines Wohnhauses nicht aus. Zusätzliche Anforderungen können entstehen durch:
- gewerbliche Nutzung,
- Gastronomie,
- größere Gästezahlen,
- Brandschutz,
- Parkplätze,
- Abwasser,
- Wasserbedarf,
- Veranstaltungsbetrieb,
- Personal- und Nebenflächen.
Ein Projekt sollte deshalb von Anfang an entsprechend seiner tatsächlichen späteren Nutzung geplant werden. Ein als Wohnhaus genehmigtes Gebäude darf nicht ohne weitere Prüfung als Hotel, Veranstaltungsort oder größere Beherbergungseinrichtung betrieben werden.
Hausbau in Kutaisi und Imeretien: Niedrigere Einstiegshürden, genaue Nachfrageprüfung
Imeretien erreichte im ersten Halbjahr 2026 einen Anteil von 4,2 Prozent an den Baugenehmigungen.
Kutaisi und sein Umland können für Investoren interessant sein, die nicht die hohen Grundstückskosten zentraler Tifliser Lagen tragen möchten. Mögliche Konzepte sind:
- familiengerechte Einfamilienhäuser,
- kleinere Mietobjekte,
- Häuser für Rückkehrer und lokale Familien,
- modernisierte Bestandsobjekte,
- kleinteilige Wohnprojekte.
Niedrigere Einstiegskosten bedeuten jedoch nicht automatisch eine hohe Rendite. Entscheidend sind:
- lokale Kaufkraft,
- realistische Langzeitmiete,
- Nähe zu Arbeitsplätzen und Infrastruktur,
- Verkehrsanbindung,
- Zustand der Nachbarschaft,
- Wiederverkaufsdauer,
- Konkurrenz durch günstige Bestandsobjekte.
Weiterführende Informationen bietet die Marktanalyse zu Immobilien in Kutaisi.
Chancen des Hausbaus in Georgien
Trotz der beschriebenen Bürokratie kann der Hausbau in Georgien für gut vorbereitete Investoren attraktiv sein.
1. Individuelle Produkte statt standardisierter Apartments
In Tiflis und Batumi ist das Angebot an Neubauapartments groß. Ein gut geplantes Einfamilienhaus kann sich stärker differenzieren durch:
- privaten Garten,
- Stellplätze,
- Arbeitszimmer,
- Energieeffizienz,
- Lagerflächen,
- familiengerechten Grundriss,
- Privatsphäre,
- Außenbereich,
- verlässliche Bauqualität.
2. Wertschöpfung durch Baurechtsklärung
Ein Grundstück mit ungeklärten, aber lösbaren planungsrechtlichen Fragen kann unter Marktwert erworben werden. Gelingt es, Grenzen, Zufahrt, Nutzung und Bebauungsparameter professionell zu klären, entsteht ein Mehrwert bereits vor Baubeginn.
Diese Strategie ist allerdings nur für Investoren geeignet, die:
- ausreichend Zeit haben,
- einen Projektabbruch verkraften können,
- mit erfahrenen Fachleuten arbeiten,
- keine Genehmigung unterstellen,
- den Kaufvertrag entsprechend absichern.
3. Phasenweise Entwicklung
Bei größeren Grundstücken kann eine Entwicklung in Bauabschnitten sinnvoll sein:
- rechtliche und technische Gesamtprüfung,
- Erschließungsplanung,
- Bau eines Muster- oder ersten Hauses,
- Markt- und Vermietungstest,
- weitere Bauabschnitte.
Dadurch lassen sich Kapitalbindung und Marktrisiko reduzieren.
4. Wettbewerbsvorteil durch vollständige Dokumentation
Auf Märkten, in denen unregistrierte Anbauten oder Planabweichungen vorkommen können, wird ein vollständig genehmigtes und dokumentiertes Objekt besonders wertvoll.
Ein sauberer Projektordner kann enthalten:
- Eigentumsunterlagen,
- Kataster,
- Baugenehmigung,
- genehmigte Pläne,
- Statik,
- Gutachten,
- Bauprotokolle,
- Materialnachweise,
- Rechnungen,
- Fotos,
- Inbetriebnahme,
- aktualisierte Registrierung.
Das verbessert die Chancen bei Verkauf, Finanzierung, Versicherung und institutioneller Prüfung.
Die besten Investorenstrategien für den Hausbau in Georgien
| Strategie | Bürokratisches Risiko | Kapitalbindung | Geeignet für |
|---|---|---|---|
| Kauf eines bereits baurechtlich geprüften Grundstücks | niedrig bis mittel | mittel | sicherheitsorientierte private Bauherren |
| Grundstückskauf unter aufschiebenden Bedingungen | mittel | niedrig bis mittel | erfahrene Käufer mit guter Vertragsberatung |
| Bau eines einzelnen Vermietungshauses | mittel | mittel | langfristige Bestandshalter |
| Kleine Hausanlage in Bauabschnitten | mittel bis hoch | steuerbar | professionelle Entwickler |
| Ferienvilla in touristischer Lage | mittel bis hoch | mittel | Betreiber mit konservativer Auslastungsplanung |
| Bestehendes legales Haus kaufen und modernisieren | niedrig bis mittel | häufig geringer | Investoren mit kurzerem Zeithorizont |
| Ungenehmigtes Bestandsobjekt nachträglich legalisieren | hoch | schwer kalkulierbar | nur nach detaillierter Vorprüfung |
| Grundstück ohne gesicherte Zufahrt oder Klassifizierung kaufen | sehr hoch | unberechenbar | regelmäßig nicht empfehlenswert |
Strategie 1: Baurechtssicheres Grundstück kaufen
Der Kaufpreis kann höher sein, wenn bereits Vermessung, Nutzungsbedingungen, Vorentwurf oder Genehmigungsunterlagen vorhanden sind. Dieser Mehrpreis kann wirtschaftlich sinnvoll sein, wenn dadurch Zeit- und Projektrisiken sinken.
Vorhandene Genehmigungen müssen dennoch geprüft werden:
- Sind sie noch gültig?
- Stimmen sie mit dem gewünschten Projekt überein?
- Sind sie auf das Grundstück bezogen?
- Kann der neue Eigentümer sie nutzen beziehungsweise übernehmen?
- Wurden alle Bedingungen erfüllt?
- Haben sich Planung oder Rechtslage geändert?
Strategie 2: Kaufvertrag mit Genehmigungsvorbehalt
Ein Investor kann versuchen, den Vollzug des Grundstückskaufs von definierten Voraussetzungen abhängig zu machen.
Mögliche Bedingungen sind:
- positive Rechtsprüfung,
- Bestätigung der Erwerbsfähigkeit,
- geklärte Grundstückskategorie,
- gesicherte Zufahrt,
- festgelegte Bebauungsparameter,
- positiver geologischer Vorbericht,
- bestätigte Anschlussmöglichkeit,
- Zustimmung erforderlicher Miteigentümer,
- keine neuen Belastungen bis zur Registrierung.
Der Vertrag muss festlegen, was geschieht, wenn eine Bedingung nicht erfüllt wird. Eine unklare Klausel wie „vorbehaltlich Baugenehmigung“ kann zu Streit führen, wenn nicht definiert ist, welches Gebäude mit welchen Mindestparametern genehmigungsfähig sein muss.
Strategie 3: Legales Bestandshaus statt Neubau
Für viele ausländische Käufer kann ein bereits registriertes und technisch prüfbares Haus die bessere Investition sein.
Vorteile:
- kürzere Projektlaufzeit,
- weniger Genehmigungsrisiko,
- vorhandene Anschlüsse,
- bekannte Nachbarschaft,
- frühere Nutzung oder Vermietung.
Nachteile:
- versteckte Baumängel,
- veraltete Technik,
- unregistrierte Anbauten,
- schlechte Energieeffizienz,
- eingeschränkte Grundrissänderungen.
Als Alternative zum Hausbau kann auch der Erwerb einer registrierten Wohnung sinnvoll sein. Grundlagen enthält der Ratgeber Wohnung in Georgien kaufen.
Die größten Risiken und ihre Absicherung
| Risiko | Mögliche Folge | Absicherung |
|---|---|---|
| Landwirtschaftliche Grundstückskategorie | Ausländischer Käufer kann Eigentum nicht wie geplant erwerben | Klassifizierung und Erwerbsfähigkeit vor Vertragsabschluss prüfen |
| Falsche oder unklare Grenzen | Flächenverlust, Nachbarstreit, Genehmigungsprobleme | Neuvermessung und Vor-Ort-Abgleich |
| Keine rechtlich gesicherte Zufahrt | Bauverkehr, Anschlüsse und späterer Verkauf gefährdet | Wegerecht vor Kauf registrieren |
| Ungeeignete Bebauungsparameter | Gewünschtes Haus nicht genehmigungsfähig | Planungsrechtliche Vorprüfung mit Vorentwurf |
| Fehlende Anschlusskapazität | Hohe Zusatzkosten oder Projektverzögerung | Technische Bedingungen der Versorger einholen |
| Hang oder schlechter Baugrund | Teure Fundamente und Stützmauern | Geologische Untersuchung vor endgültiger Kalkulation |
| Denkmalschutz oder Schutzbereich | Zusätzliche Vorgaben und längere Verfahren | Schutzstatus und weitere Behörden früh prüfen |
| Nicht registrierte Bestandsgebäude | Legalisierungs-, Abriss- oder Verkaufsrisiko | Register und tatsächlichen Bestand vergleichen |
| Abweichung von der Genehmigung | Baustopp, Bußgeld, Korrektur oder Abriss | Jede Änderung vor Ausführung prüfen und dokumentieren |
| Ablauf der Genehmigung | Neue oder geänderte Genehmigung erforderlich | Fristen überwachen und Verlängerung rechtzeitig beantragen |
| Schwacher Bauvertrag | Nachträge, Verzögerungen, Qualitätsmängel | Detailliertes Leistungsverzeichnis und klare Änderungsregeln |
| Unzureichende Baukontrolle | Verdeckte Mängel | Unabhängige technische Bauüberwachung |
| Währungsrisiko | Kosten steigen aus Euro-Sicht | Zahlungswährungen, Reserven und Zeitpunkte abstimmen |
| Überschätzte Ferienvermietung | Rendite bleibt unter Planung | Auslastung, Preise und Betriebskosten konservativ kalkulieren |
| Fehlende Inbetriebnahme | Nutzung, Registrierung und Verkauf erschwert | Abschlussprozess bereits im Bauvertrag einplanen |
Illegales Bauen ist keine Investorenstrategie
Manche Käufer hören vor Ort Aussagen wie:
- „Hier baut jeder ohne Genehmigung.“
- „Das kann man später eintragen.“
- „Die Gemeinde kontrolliert in diesem Dorf nicht.“
- „Es ist nur ein kleines Haus.“
- „Die Strafe ist günstiger als die Genehmigung.“
- „Der Verkäufer kennt jemanden bei der Behörde.“
Solche Aussagen sollten nicht die Grundlage einer Investition sein.
Nicht genehmigte Bauarbeiten können zu behördlichen Anordnungen, Baustopp, Bußgeldern, wiederholten Sanktionen, Korrekturpflichten oder vollständigem beziehungsweise teilweisem Abriss führen. Die Zahlung eines Bußgeldes legalisiert das Gebäude nicht automatisch und beseitigt nicht die Pflicht, den rechtswidrigen Zustand zu korrigieren.
Das georgische Baurecht ermöglicht unter bestimmten Voraussetzungen die nachträgliche Prüfung eines bereits errichteten Gebäudes. Daraus entsteht jedoch kein Anspruch, jedes illegale Gebäude nachträglich genehmigt zu bekommen.
Besonders problematisch sind:
- Bauten in Tiflis,
- Denkmalschutzbereiche,
- Wald- oder Gewässerbereiche,
- Schutz- und Sonderzonen,
- größere Gebäude,
- Überschreitungen von Höhe oder Fläche,
- Bauten auf fremdem oder staatlichem Grund.
Ein Investor sollte ein Grundstück mit illegalem Bestand nur erwerben, wenn ein unabhängiger georgischer Anwalt und ein Architekt schriftlich beurteilt haben:
- welche Teile legal registriert sind,
- welche Teile abweichen,
- ob eine Legalisierung rechtlich möglich erscheint,
- welche Unterlagen erforderlich sind,
- welche Kosten entstehen können,
- ob ein Rückbau erforderlich werden kann,
- wie sich das Risiko im Kaufvertrag abbilden lässt.
Bauvertrag und Projektsteuerung: So wird die Bürokratie kontrollierbar
Die beste Genehmigung schützt nicht vor einem schlechten Bauvertrag. Für ausländische Investoren sollte der Vertrag mindestens folgende Punkte regeln:
Leistungsumfang
- genaue Beschreibung des Gebäudes,
- genehmigte Planunterlagen als Vertragsbestandteil,
- detailliertes Leistungsverzeichnis,
- Materialien und Qualitätsklassen,
- technische Anlagen,
- Außenanlagen,
- Anschlüsse,
- Entsorgung,
- Baustelleneinrichtung,
- Abschlussunterlagen.
Preis und Zahlungen
- Festpreis oder nachvollziehbare Abrechnung,
- enthaltene und nicht enthaltene Leistungen,
- Mehrwertsteuerbehandlung,
- Zahlungswährung,
- Zahlungsplan nach überprüfbaren Baufortschritten,
- keine unverhältnismäßig hohe Vorauszahlung,
- Sicherheitseinbehalt bis zur Mängelbeseitigung,
- Regeln für Preisänderungen.
Bauzeit
- verbindlicher Starttermin,
- Fertigstellungstermin,
- Zwischenfristen,
- zulässige Verzögerungsgründe,
- Informationspflicht bei Verzögerungen,
- Vertragsfolgen bei nicht begründeter Überschreitung.
Änderungen
- Änderungen nur schriftlich,
- vorherige Preis- und Terminfreigabe,
- Prüfung durch Architekt und Statiker,
- Klärung der Genehmigungsrelevanz,
- Aktualisierung der Dokumentation.
Qualität und Kontrolle
- Zutrittsrecht für Bauherr und Sachverständige,
- Kontrollen vor dem Verdecken wichtiger Bauteile,
- Fotodokumentation,
- Prüfprotokolle,
- Materialnachweise,
- Mängelverfahren,
- Gewährleistung.
Projektabschluss
- vollständige Übergabeunterlagen,
- Bestandspläne,
- Rechnungen und Garantien,
- Unterstützung bei Inbetriebnahme,
- Behebung behördlicher Beanstandungen,
- Unterstützung bei der Registrierung.
Der Bauunternehmer sollte nicht allein bestimmen, ob seine Arbeit dem Vertrag entspricht. Planung, Ausführung und Kontrolle sollten organisatorisch ausreichend voneinander getrennt sein.
Remote-Hausbau aus Deutschland: Welche Vollmacht ist sinnvoll?
Ein Hausbau kann aus Deutschland gesteuert werden. Ohne verlässliche Projektvertretung vor Ort steigt das Risiko jedoch erheblich.
Eine Vollmacht kann je nach gewünschtem Umfang folgende Befugnisse umfassen:
- Anträge bei der Gemeinde,
- Entgegennahme behördlicher Mitteilungen,
- Einsicht in Akten,
- Nachreichung von Unterlagen,
- Kommunikation mit Register und Versorgern,
- Vertretung bei Vermessungs- und Anschlussterminen,
- Unterzeichnung klar definierter Erklärungen.
Weitreichende Befugnisse zum Verkauf, zur Belastung des Grundstücks, zur Aufnahme von Krediten oder zum Empfang größerer Geldbeträge sollten nur erteilt werden, wenn sie tatsächlich erforderlich sind und der Bevollmächtigte besonders vertrauenswürdig ist.
Sinnvoll sind:
- genaue Begrenzung der Vollmacht,
- Befristung,
- Benennung konkreter Grundstücke und Verfahren,
- Ausschluss nicht benötigter Verfügungsrechte,
- zweisprachige Prüfung,
- nachvollziehbare Berichterstattung,
- getrennte Kontrolle von Zahlungen und Baufortschritt.
Praxis-Checkliste vor dem Grundstückskauf
Vor Unterzeichnung eines unwiderruflichen Kaufvertrags sollten folgende Punkte beantwortet sein:
Recht
- Verkäufer und Eigentümer sind identisch oder wirksam vertreten.
- Ein aktueller Registerauszug liegt vor.
- Belastungen und Beschränkungen wurden geprüft.
- Die Grundstückskategorie ist eindeutig.
- Der ausländische Käufer darf das Grundstück erwerben.
- Bestehende Gebäude sind vollständig registriert.
- Miteigentümer und Zustimmungen sind geklärt.
- Der Kaufvertrag enthält passende Schutzklauseln.
Kataster und Zufahrt
- Die Parzelle wurde vor Ort identifiziert.
- Grenzen und Fläche wurden überprüft.
- Zaun und Nutzung stimmen mit dem Kataster überein.
- Die Zufahrt führt über öffentliche Fläche oder ein registriertes Wegerecht.
- Es bestehen keine ungeklärten Überbauungen.
Baurecht
- Zuständige Gemeinde und Behörde sind bekannt.
- Zulässige Nutzung wurde geprüft.
- Bebauungskoeffizienten sind bekannt.
- Höhe, Geschosse und Abstände sind bekannt.
- Ein Vorentwurf passt auf das Grundstück.
- Schutzbereiche wurden geprüft.
- Erforderliche Genehmigungsart ist geklärt.
Technik
- Topografie wurde aufgenommen.
- Boden- und Hangrisiken wurden vorgeprüft.
- Entwässerung ist lösbar.
- Stromanschluss wurde geprüft.
- Wasser- und Abwasserlösung sind geklärt.
- Gas- oder Heizkonzept ist realistisch.
- Anschlusswege verlaufen rechtlich gesichert.
Wirtschaftlichkeit
- Grundstückskosten einschließlich Nebenkosten sind bekannt.
- Planung und Genehmigung wurden kalkuliert.
- Baukosten beruhen auf einem definierten Qualitätsstandard.
- Außenanlagen und Anschlüsse wurden einbezogen.
- Eine angemessene Reserve ist vorhanden.
- Zielmiete oder Verkaufspreis wurden konservativ angesetzt.
- Ein ungünstigeres Szenario bleibt finanzierbar.
Ein investorenorientierter 100-Tage-Plan
Tage 1 bis 15: Investmentprofil
- Zielgruppe definieren,
- Region auswählen,
- Gesamtbudget festlegen,
- gewünschte Hausgröße definieren,
- Exit-Strategie formulieren,
- lokalen Anwalt und Architekten auswählen.
Tage 16 bis 35: Grundstücksprüfung
- Registerauszug beschaffen,
- Kataster analysieren,
- Grundstückskategorie prüfen,
- Zufahrt prüfen,
- Belastungen prüfen,
- Vor-Ort-Termin durchführen,
- Nachbarschaft und Infrastruktur untersuchen.
Tage 36 bis 55: Technische Machbarkeit
- topografische Vermessung,
- geologischer Vorcheck,
- Anschlussprüfung,
- Vorentwurf,
- erste Flächenberechnung,
- erste Baukostenschätzung.
Tage 56 bis 70: Investitionsentscheidung
- Gesamtbudget aktualisieren,
- Risikoreserve bestimmen,
- Zielrendite neu berechnen,
- Kaufvertrag verhandeln,
- aufschiebende Bedingungen festlegen,
- Ausstiegskriterien definieren.
Tage 71 bis 100: Kauf und Genehmigungsvorbereitung
- Bedingungen erfüllen,
- Eigentum registrieren,
- Planung vertiefen,
- Grundstücksnutzungsbedingungen beantragen,
- Fachplaner koordinieren,
- Genehmigungs- und Bauzeitenplan erstellen.
Der Plan ist kein Versprechen, dass jedes Grundstück innerhalb von 100 Tagen baureif wird. Er zeigt jedoch, in welcher Reihenfolge Investoren Entscheidungen treffen sollten.
Häufige Fragen zur Bürokratie beim Hausbau in Georgien
Können deutsche Staatsangehörige in Georgien ein Haus bauen?
Ja. Deutsche und andere ausländische Investoren können grundsätzlich ein Haus errichten. Voraussetzung ist, dass sie das Grundstück rechtmäßig besitzen beziehungsweise nutzen dürfen und das Bauvorhaben den planungs-, bau- und umweltrechtlichen Anforderungen entspricht.
Besondere Aufmerksamkeit gilt landwirtschaftlich eingestuften Grundstücken, weil ausländische natürliche Personen diese grundsätzlich nicht wie gewöhnliche nichtlandwirtschaftliche Baugrundstücke erwerben können.
Benötige ich eine Aufenthaltserlaubnis, um in Georgien zu bauen?
Eine georgische Aufenthaltserlaubnis ist grundsätzlich keine allgemeine Voraussetzung für den Erwerb einer zulässigen nichtlandwirtschaftlichen Immobilie oder für die Durchführung eines Bauprojekts. Aufenthaltsrecht, Eigentumsrecht und Baurecht sind getrennte Themen.
Wer dauerhaft in Georgien leben möchte, sollte die Aufenthaltsregelungen unabhängig vom Bauprojekt prüfen. Dazu bietet der Leitfaden Auswandern nach Georgien eine weiterführende Orientierung.
Ist jedes Grundstück mit einem Haus darauf für Ausländer kaufbar?
Nein. Entscheidend ist nicht nur das vorhandene Gebäude, sondern auch die rechtliche Klassifizierung des zugehörigen Grundstücks.
Ein Haus kann auf landwirtschaftlich eingestufter Fläche stehen. Dann muss geprüft werden, ob und in welcher Form der ausländische Käufer Eigentum an Grundstück und Gebäude erwerben kann. Auch bestehende Häuser können unvollständig registriert sein oder ungenehmigte Anbauten besitzen.
Wie erkenne ich, ob ein Grundstück landwirtschaftlich ist?
Die Einordnung sollte anhand aktueller Register- und Katasterunterlagen sowie einer rechtlichen Prüfung erfolgen. Maklerangaben oder Übersetzungen in einem Exposé reichen nicht aus.
Bei unklaren oder widersprüchlichen Informationen sollte der Kauf bis zur schriftlichen Klärung ausgesetzt werden.
Ist ein Grundstück automatisch Bauland, wenn Nachbarhäuser vorhanden sind?
Nein. Nachbarbebauung ist lediglich ein Indiz. Unterschiedliche Parzellen können verschiedene Kategorien, Planungsbedingungen, Zufahrten und Schutzauflagen haben.
Auch illegal oder abweichend errichtete Nachbargebäude beweisen kein eigenes Baurecht.
Wie lange dauert eine Baugenehmigung in Georgien?
Für einzelne Verfahrensstufen gelten gesetzliche Basisfristen von unter anderem zehn, 17 oder 20 Arbeitstagen. Die tatsächliche Gesamtdauer beginnt jedoch bereits mit Vermessung, Geologie, Planung und Grundstücksklärung.
Bei einem rechtlich und technisch einfachen Grundstück kann die Vorbereitung bis zur Baureife wenige Monate dauern. Bei Grenzproblemen, Hanglagen, Umklassifizierungen, Schutzbereichen oder schwierigen Anschlüssen kann sie deutlich länger dauern.
Ist ein normales Einfamilienhaus ein Gebäude der Klasse II?
Viele typische Einfamilienhäuser können der Klasse II zugeordnet werden. Die Einstufung hängt jedoch von Nutzung, Größe, Höhe und weiteren technischen Parametern ab. Sie sollte durch einen qualifizierten Architekten anhand des konkreten Entwurfs bestätigt werden.
Kann ich ohne Baugenehmigung mit Erdarbeiten beginnen?
Erdarbeiten können bereits Bestandteil genehmigungspflichtiger Bauarbeiten sein. Auch Geländeveränderungen, Fundamente, Stützmauern und Entwässerungsmaßnahmen können rechtlich und technisch relevant sein.
Der Beginn sollte deshalb erst nach schriftlicher Bestätigung der erforderlichen Genehmigungsgrundlage erfolgen.
Darf ich bei ausbleibender Behördenantwort einfach bauen?
Das georgische Recht enthält für bestimmte Verfahren Regelungen, nach denen eine Genehmigung oder Zustimmung nach Fristablauf als erteilt gelten kann. Ein Investor sollte dennoch nicht allein aufgrund einer selbst berechneten Frist mit dem Bau beginnen.
Zunächst muss geprüft werden:
- ob der Antrag vollständig war,
- wann die Frist tatsächlich begann,
- ob eine Nachforderung erfolgte,
- ob eine andere Behörde beteiligt wurde,
- ob eine Fristverlängerung vorliegt,
- ob das konkrete Verfahren unter die Genehmigungsfiktion fällt.
Vor Baubeginn sollte eine formale schriftliche Bestätigung beziehungsweise eine lokale rechtliche Prüfung eingeholt werden.
Braucht ein Pool eine eigene Genehmigung?
Das hängt von Größe, Bauweise, Lage und Verbindung zum Gesamtprojekt ab. Ein fest eingebauter Pool kann die Flächenberechnung, Entwässerung, Geländegestaltung und technischen Unterlagen beeinflussen.
Am sichersten ist es, Pool, Technikraum und Außenanlagen von Beginn an in die Planung aufzunehmen.
Benötigt eine Stützmauer eine Genehmigung?
Stützmauern können statisch und sicherheitsrechtlich besonders relevant sein. Höhe, Standort, Geländeveränderung und Auswirkung auf Nachbargrundstücke bestimmen den Prüfbedarf.
Bei Hanggrundstücken sollte eine Stützmauer nicht erst während des Baus spontan geplant werden.
Kann ich den Bau komplett einem Generalunternehmer überlassen?
Ein Generalunternehmer kann Planung, Genehmigung und Ausführung koordinieren. Der Investor sollte trotzdem eine unabhängige Rechts- und Qualitätskontrolle vorsehen.
Wenn dieselbe Partei plant, kalkuliert, baut, kontrolliert und den Baufortschritt bestätigt, fehlt eine wirksame Gegenkontrolle.
Kann ich mit einer deutschen Planung in Georgien bauen?
Ein deutscher Entwurf kann als Grundlage dienen. Für die georgische Genehmigung muss er jedoch an Grundstück, lokale Bebauungsbedingungen, geologische Verhältnisse, technische Vorschriften und Einreichungsanforderungen angepasst werden.
Üblicherweise ist ein georgischer beziehungsweise in Georgien tätiger qualifizierter Architekt erforderlich, der die genehmigungsfähigen Unterlagen erstellt oder verantwortet.
Kann eine erteilte Baugenehmigung ablaufen?
Ja. Die Gültigkeitsdauer richtet sich nach dem genehmigten Projekt- und Bauablauf. Wird der Bau nicht rechtzeitig abgeschlossen, muss vor Ablauf geprüft werden, ob eine Verlängerung beantragt werden kann.
Wird die Frist versäumt oder bestehen wesentliche Abweichungen, kann eine neue beziehungsweise geänderte Genehmigung erforderlich werden.
Was passiert, wenn das Haus größer gebaut wird als genehmigt?
Eine Überschreitung der genehmigten Maße kann als Verstoß gegen die Genehmigungsbedingungen behandelt werden. Mögliche Folgen sind:
- Änderungsverfahren,
- Baustopp,
- Bußgeld,
- technische Nachweise,
- Rückbau,
- Probleme bei Inbetriebnahme und Registrierung.
Eine spätere Legalisierung ist nicht garantiert.
Muss das Haus nach Fertigstellung abgenommen werden?
Das Gebäude muss entsprechend dem vorgesehenen Verfahren in Betrieb genommen werden. Dazu ist nachzuweisen, dass es mit der Genehmigung und den technischen Anforderungen übereinstimmt.
Ohne ordnungsgemäßen Abschluss können Nutzung, Registrierung, Verkauf und Finanzierung erschwert werden.
Muss das fertiggestellte Haus separat registriert werden?
Nach Fertigstellung und Inbetriebnahme sollte das Gebäude korrekt im öffentlichen Register erfasst werden. Die tatsächliche Fläche und Nutzung müssen mit den genehmigten und dokumentierten Angaben übereinstimmen.
Ist Tiflis bürokratischer als ländliche Regionen?
Tiflis verfügt über eine etablierte Architektur- und Genehmigungsverwaltung sowie digitale Strukturen. Gleichzeitig sind Grundstücke, Planung und Nachbarinteressen in der dichten Stadt häufig komplexer.
In ländlichen Regionen kann die Bebauung einfacher erscheinen, während Kataster, Zufahrt, Grundstückskategorie und Anschlüsse größere Unsicherheiten verursachen. „Weniger Verwaltung“ bedeutet daher nicht automatisch „weniger Projektrisiko“.
Wo ist Hausbau in Georgien am attraktivsten?
Das hängt von der Strategie ab:
- Tiflis für langfristige Wohnnachfrage und höherpreisige Zielgruppen,
- Tifliser Umland für Familienhäuser und größere Grundstücke,
- Adscharien für Ferien- und Lifestyleobjekte,
- Kachetien für Landhäuser und Tourismuskonzepte,
- Kutaisi für niedrigere Einstiegskosten und lokale Wohnnachfrage,
- Gebirgsregionen für besondere Ferienobjekte mit höherem technischen Risiko.
Die beste Region ist nicht die mit dem niedrigsten Grundstückspreis, sondern diejenige, in der Grundstück, Baurecht, Baukosten und Nachfrage zur Strategie des Investors passen.
Was ist besser: Grundstück kaufen und bauen oder fertiges Haus kaufen?
Ein Neubau ermöglicht:
- individuellen Grundriss,
- moderne Technik,
- gezielte Materialauswahl,
- klare Positionierung für die Zielgruppe.
Ein fertiges Haus bietet häufig:
- geringere Genehmigungsrisiken,
- schnellere Nutzbarkeit,
- vorhandene Anschlüsse,
- leichter prüfbare Gesamtkosten.
Für einen unerfahrenen Auslandsinvestor kann ein rechtlich und technisch geprüftes Bestandshaus die risikoärmere Lösung sein. Ein Neubau ist besonders interessant, wenn ein geeignetes Grundstück, ein zuverlässiges Team und ausreichende Reserven vorhanden sind.
Beim Hausbau in Georgien entscheidet die Vorbereitung über den Erfolg
Die Bürokratie beim Hausbau in Georgien ist kein unüberwindbares Hindernis. Sie unterscheidet sich jedoch deutlich von der vereinfachten Vorstellung, ein Grundstück zu kaufen, einen lokalen Bautrupp zu beauftragen und das fertige Haus später registrieren zu lassen.
Für einen rechtssicheren und wirtschaftlich erfolgreichen Hausbau müssen vier Bereiche zusammenpassen:
- rechtmäßiger Grundstückserwerb,
- belastbares Baurecht,
- vollständige technische Planung,
- kontrollierte Ausführung und Inbetriebnahme.
Das billigste Grundstück ist selten automatisch das beste Investment. Ein etwas teureres Grundstück mit klaren Grenzen, nichtlandwirtschaftlicher Klassifizierung, gesicherter Zufahrt, bekannten Bebauungsparametern und verfügbaren Anschlüssen kann unter dem Strich wesentlich rentabler sein.
Für Investoren entsteht der größte Wert nicht dadurch, Bürokratie zu umgehen. Wert entsteht, wenn rechtliche und technische Unsicherheit systematisch in ein dokumentiertes, genehmigungsfähiges und verkäufliches Projekt umgewandelt wird.
Die sinnvollste Reihenfolge lautet:
prüfen – planen – kalkulieren – vertraglich absichern – kaufen – genehmigen – bauen – kontrollieren – in Betrieb nehmen – registrieren.
Wer dagegen zuerst kauft und danach prüft, trägt das Risiko, dass das gewünschte Haus kleiner, teurer, verspätet oder überhaupt nicht realisiert werden kann.
Georgien-Immobilien.com unterstützt deutschsprachige Käufer und Investoren bei der Auswahl und Prüfung geeigneter Immobilien und Grundstücke. Eine persönliche Anfrage ist über die Seite Beratung für Immobilieninvestitionen in Georgien möglich.
Hinweis: Dieser Beitrag dient der allgemeinen Information und ersetzt keine individuelle georgische Rechts-, Steuer-, Architektur- oder Ingenieurberatung. Kommunale Regeln, Verfahrensanforderungen und die rechtliche Einordnung können sich je nach Grundstück, Gemeinde und Projekt unterscheiden.
Geprüfte Quellen und Rechtsgrundlagen
Stand der Quellenprüfung: 4. September 2026
- Legislative Herald of Georgia: Code of Georgia on Spatial Planning, Architectural and Construction Activities – Rechtsgrundlagen für Gebäudeklassen, Bauanzeigen, Baugenehmigungen, Verfahrensstufen, Unterlagen, Bauaufsicht, Inbetriebnahme und Sanktionen. (სსიპ ”საქართველოს საკანონმდებლო მაცნე”)
- Legislative Herald of Georgia: Organic Law of Georgia on Agricultural Land Ownership – Eigentumsbeschränkungen für ausländische natürliche Personen und ausländisch beherrschte Gesellschaften bei landwirtschaftlichen Grundstücken. (სსიპ ”საქართველოს საკანონმდებლო მაცნე”)
- National Agency of Public Registry: Auszug aus dem öffentlichen Register – Registerauszüge, Immobilienregister, Katasterpläne und Informationen über Rechte und Belastungen. (National Agency of Public Registry)
- National Agency of Public Registry: Kataster- und Geoinformationsdienste – amtliche Informationen zu Kataster, Vermessung und Geodaten. (National Agency of Public Registry)
- Geostat: Baugenehmigungen und fertiggestellte Objekte, Januar bis Juni 2026 – Zahl, Fläche und regionale Verteilung der Baugenehmigungen und Fertigstellungen. (Geostat)
- Geostat: Residential Property Price Index, zweites Quartal 2026 – Preisentwicklung neu angebotener Wohnungen und freistehender Häuser in Tiflis. (Geostat)
- Geostat: Construction Cost Index, Juni 2026 – Entwicklung der Baukosten insgesamt und im georgischen Wohnungsbausegment. (Geostat)
- Tbilisi Architecture Service – offizielle kommunale Architektur- und Genehmigungsstelle der Stadt Tiflis. (Architektur Tbilisi)
- Georgian National Energy and Water Supply Regulatory Commission – regulatorische Informationen und Verbraucherportal für Strom-, Gas- und Wasserversorgung. (Gnerc)
- Public Service Hall Georgia – zentrale Anlaufstelle für zahlreiche staatliche Verwaltungs- und Registerdienstleistungen. (psh.gov.ge)
